16
Продолжение таблицы 1
17
Окончание таблицы 1
Сокращения используемые в таблице 1.
Время настройки рабочего центра (Tsetup) – время на подготовку рабочего центра и машин для выполнения операций маршрутнотехнологической карты.
Время обработки операции – время проведения операции на рабочем центре.
Главный график (MPS) – признак зависимого или независимого спроса НП, который свидетельствует о необходимости разработки главного календарного плана (или объемного календарного плана) на НП.
Длительность цикла заказа на закупку (Tsupply) – число рабочих дней с момента отправки заказа на закупку поставщику до получения материала.
Длительность производства (LT) – период времени между моментами начала и окончания производственного процесса применительно к конкретному изделию в пределах одного предприятия(включается основное технологическое время, время выполнения транспортных и контрольных операций, время на межоперационные, межучастковые перерывы и т. д.).
Логистическая цепь – упорядоченное множество физических и/или юридических лиц, осуществляющих доведение материального потока от площадки-поставщика до площадки-получателя.
Логистический цикл (LC) – интервал времени между оформлением заказа на поставку товаров, поставку средств производства и доставкой заказанной продукции на склад потребителя.
Логистическая операция – обособленная совокупность действий, направленная на преобразование материального и/или информационного потока.
Материальные затраты (Cmaterial) – нормативные материальные затраты, которые рассчитываются по заранее установленным нормативам (норма расхода материала на продукцию, стоимость материала).
Маршрутно-технологическая карта (routing) – документ, в
котором отражается последовательность операций по производству продукта и определяется рабочий центр, машина, продолжительность каждой операции, время настройки машины, время ожидания и т. п.
18
Местоположение – место хранения продукции.
Мощность местоположения – объем, занимаемый максимальным количеством хранимой продукции.
Номенклатурная позиция, НП (item) – продукция (закупаемая,
производимая, распределяемая, сбываемая) в логистическом процессе.
НП независимого спроса – НП, спрос на которую не зависит от спроса на другие НП.
НП зависимого спроса – НП, спрос на которую зависит от спроса на другие НП.
Норма оплаты – почасовая ставка оплаты труда на рабочем центре.
Норма переменных накладных расходов по трудозатратам –
часовая ставка, применяемая ко времени настройки и обработки.
Норма трудозатрат – часовая ставка, применяемая ко времени обработки.
Нормативная себестоимость – технология расчета себестоимости по заранее установленным нормативам. Включает: трудозатраты, материальные затраты, переменные накладные расходы и постоянные накладные расходы.

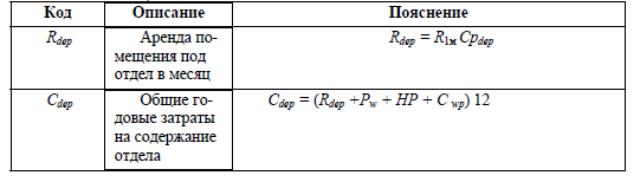

Отдел/Цех – совокупность рабочих центров, выделяемая с целью составления отчетов, планирования и бухгалтерского учета по центрам прибыли и затрат.
Оптимальный размер заказа(economic order quantity, EOQ) –
объем партии поставки товаров и изделий, отгружаемый поставщиком по заказу потребителя.
Площадка (site) – операционная единица по управлению своими складами и внешними связями с другими сайтами. Обычно, это хранилище или группа построек, расположенных на одной местности.
Переменные накладные расходы (CBrdLbr ) – издержки,
связанные с организацией и управлением и зависящие от объема производства.
Период заказа (T) – временной промежуток между размещением двух последовательных заказов на поставку продукции, запас которой приблизился к точке заказа (используется для политики заказа POQ).

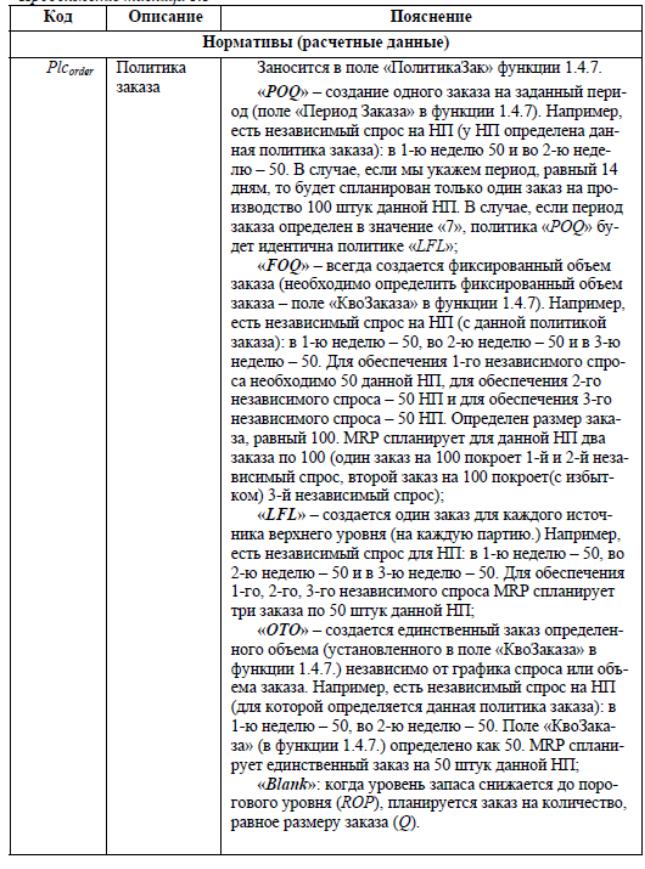

Политика заказа (Plcorder) – критерий, определяющий количество и размер каждого спланированного MRP-системой заказа.
Постоянные накладные расходы (Cbrdn) – издержки, связанные с организацией и управлением и не зависящие от объема производства.
Прямые производственные затраты – затраты по производству конкретной продукции и закупке ее компонент.
Рабочие дни – количество рабочих дней в периоде.
Рабочий центр, РЦ – отдельный производственный участок внутри отдела/цеха, включающий одного или более человека и/или одной или более машины.
19
Страховой складской запас (SS) – количество складского запаса, которое должно быть в любое время с целью защиты от колебания спроса и предложения (например, система MRP генерирует заказы, если текущий уровень запасов ниже страхового запаса).
Структура продукта (bill of material, BOM) – список всех сборочных узлов, компонент и сырья, необходимый для производства родительского изделия. В данном документе между поставщиком и потребителем (как внешним, так и внутреннем) согласуются качество, размеры, профили продукции, подлежащей поставке.
Товарно-номенклатурная группа, ТНГ(product line) – группа номенклатурных позиций, выделяемая с целью формирования отчетности, планирования и бухгалтерского учета.
Точка заказа (ROP) – уровень складского запаса, при достижении которого необходимо организовать очередной заказ на поставку.
Трудозатраты (Clabor) – нормативные трудозатраты, которые рассчитываются по заранее установленным нормативам ( стоимость 1-го часа работы на рабочем центре, время выполнения работ на рабочем центре и т. д.).
Порядок выполнения работы

1.Рассчитайте общие затраты на содержание складов в год (Cstock)
изатраты на содержание 1 м3 за 10 дней (Hм) и заполните таблицу 2. Учтите, что на каждом складе работает два кладовщика распределителя.
Таблица 2
Затраты на содержание складов
20
3. Формализуйте рассчитанные данные в виде таблицы 3.
Таблица 3
Затраты на хранение НП
4.Определите материалы А-класса в соответствии с АВС-анализом.
5.Определите принадлежность НП к зависимому или независимому спросу. Признак независимого спроса определяется формированием на НП ГКП (поле «Главный график» определяется в «Да» или «Нет» в функции
1.4.7).
Например, НП 105.100.001 является НП независимого спроса на площадке 105. Значит, для НП 105.100.001 будет разрабатываться главный календарный план производства. Следовательно, в функции 1.4.7 поле «Главный график» установить в «Да».

6.Рассчитайте EOQ – экономически оптимальный размер заказа. Например, приведем расчет EOQ для НП 105.100.001
где 6000 – годовой спрос на НП 105.100.001, шт.; 150– затраты по заказу, руб.; 32– затраты на хранение НП 105.100.001 на складе ГП в год (рассчитывается исходя из общих затрат на содержание склада и занимаемого НП объема), руб.; 6300 – возможность производства, шт.
7. Рассчитайте норматив «Период заказа» – ТEOQ. Например, приведем расчет ТEOQ для ГП 105.100.001
где 6000 – годовой спрос на НП 105.100.001, шт.; 1087 – оптимальный размер заказа для НП 105.100.001(рассчитывается ранее), шт.; 320 – количество рабочих дней в году, дни.
