8. Рассчитайте норматив «Страховой Запас» – SS. Например, приведем расчет норматива для ГП 105.100.001

где 10 – время задержки или страховое время, дни; 6000 – годовой спрос, шт.; 320 – количество рабочих дней в году, дни.

9. Рассчитайте длительность производственного цикла (LT) и точку заказа (ROP).

Например, приведем расчет ROP для ГП 105.100.001:

где 6000 – годовой спрос, шт.; 320 – количество рабочих дней в году, дни; 188 – страховой запас (расчетная величина), шт.; 6 – время выполнения производственного заказа, которое рассчитывается исходя из времени маршрутно-технологической карты и партии (поле «ПрзДЦ» в функции

1.4.7), дни:

10.Для всех производимых изделий и для закупаемых материалов А- класса (в соответствии с проведенным АВС-анализом) проанализируйте полученные нормативы и выберите наиболее подходящую политику заказа (FOQ или LFL, или POQ, или OTO). В случае, когда для НП не подходит система управления СЗ с фиксированным заказом, необходимо рассчитать размер заказа (Q) и использовать его вместо оптимального размера заказа

(EOQ).

П р и м е ч а н и е: для материалов В- и С-класса не проводите анализ нормативов, а сразу определите политику заказа в POQ. Для материалов, которые не входят в структуру продукта, но используются в производстве, определите политику заказа в «Blank». Помните, что перечень вводимых нормативов определяет политика заказа. Например, для ГП при политике заказа «FOQ» необходимо в систему Mfg/Pro ввести только EOQ, а при политике заказа «POQ» – T. Для политики заказа «Blank» – ROP и Q, а для политики заказа «LFL» не вводят ранее рассчитанные нормативы.

11.Отразите ранее определенные значения в таблице 1.4.

Таблица 4

Нормативы планирования

22

12. Рассчитайте общие затраты на содержание каждого отдела (Cdep). Определите количество и наименования отделов. Соотнесите процессы предприятия с выделенными отделами. Учтите, что в каждом отделе работают 3 сотрудника. Например, подсчитаем затраты на содержание отделов площадки 105. Выделяем два отдела – производственный отдел (процесс производства и оперативного планирования) и отдел материально-технического обеспечения (процесс закупки и сбыта). В рамках затрат на содержание отделов учитываются только работники, состоящие на окладе. Учет оплаты сдельщикам осуществляется в разрезе рабочих центров, в качестве нормы оплаты одного часа работы. Затраты на содержание управленческого персонала учитываются в переменных накладных расходах.

где 200 – стоимость аренды за один квадратный метр в месяц, руб./м3; 12 – мощность отдела, м2; 4500 – заработная плата одного работника, руб.; 4500 – накладные расходы на заработную плату одного работника, руб.; 3

– количество работников; 3000 – стоимость автоматизации одного рабочего места, руб.; 3 – количество автоматизированных рабочих мест в отделе; 2 – количество отделов; 12 – количество месяцев в году.

13. Формализуйте расчетные данные об отделах в виде таблицы 5. Определите итоговую сумму по содержанию всех отделов в год.

Таблица 5

Затраты на содержание отделов

Определите логистический цикл, просуммировав длительность закупки материалов, производство комплектующих и полуфабрикатов, производство готовой продукции, а также время на транспортировку.

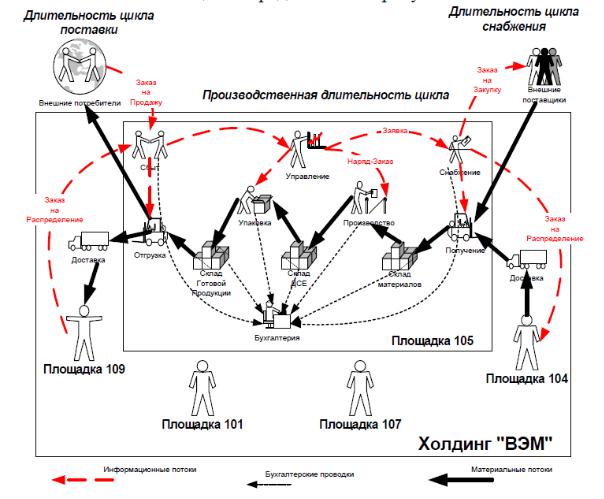

Сформулируйте отчет по нормативной себестоимости готовой продукции. Таким образом, по прохождению вышеизложенных пунктов были спроектированы логистические цепи. Пример графического отображения логистических цепей представлен на рисунке 12.

23

Рисунок 12 – Пример логистических цепей

Контрольные вопросы

1.Какие входные данные Вам необходимы?

2.Как рассчитывается точка заказа?

3.Дать определение времени поставки.

4.Нормативы расчета политики заказа.

24

Лабораторная работа № 3 ОПЕРАТИВНОЕ ПЛАНИРОВАНИЕ МАТЕРИАЛЬНЫХ ПОТОКОВ

Цель работы: оперативное планирование материальных потоков

в системе Mfg/Pro для организации и анализа (по отклонениям от плана) работ по закупкам, производству, сбыту, а также реализации интегрированного подхода к управлению материальным потоком.

Общие сведения

Достижение цели лабораторной работы требует предварительного проектирования логистических цепей в системе Mfg/Pro (см. лабораторную работу № 1). В данной лабораторной работе сформируем:

–годовой финансовый план;

–главный календарный план;

–план потребности в материалах.

Продемонстрируем организационно-технологическую интеграцию задач производства, снабжения и сбыта посредством оперативного планирования, которое осуществляется на базе системы Mfg/Pro.

Порядок выполнения работы

Планирование продаж и операций (годовой финансовый план)

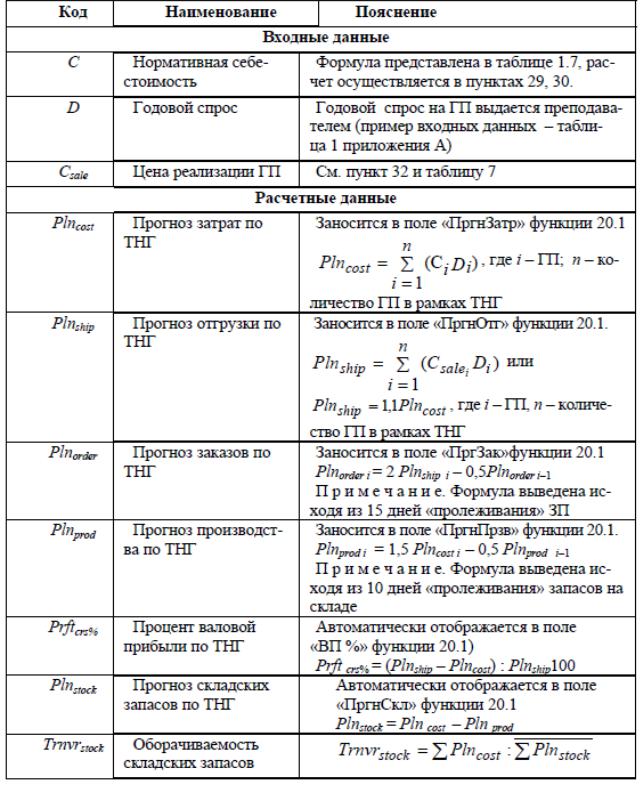

Необходимо рассчитать показатели годового финансового плана для их последующего занесения в систему Mfg/Pro. В таблице 6 приведены пояснения по их расчету, а также входные данные, используемые в расчете.

1.Рассчитайте прогноз затрат по ТНГ (Plncost). Полученный прогноз затрат разбейте на 12 месяцев.

2.Рассчитайте прогноз отгрузки по ТНГ (Plnship) и разбейте его на 12 месяцев.

3.Рассчитайте прогноз заказов по ТНГ(Plnorder), прогноз производства ГП (Plnprod) и прогноз складских запасов (Plnstock) для каждого месяца года.

4.Рассчитайте оборачиваемость складских запасов (Trnvrstock).
