Материал: Геодезия. лабораторный практикум. Акиньшин С.И

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Контроль .

4.2. Третий круг распределения невязок:

а) поправки в I полигоне

Невязка в I полигоне изменилась на величину поправки переданной из II и III полигонов и стала . Новая невязка записывается в рамочку под чертой, проведенной под распределенной невязкой +16.

Контроль .

б) поправки во II полигоне

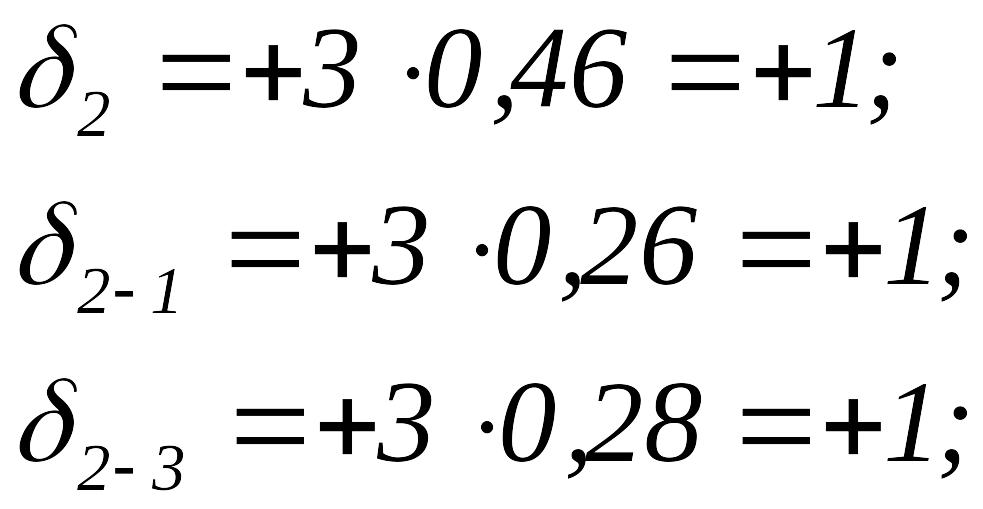

Невязка во II полигоне изменилась на величину поправки переданной из I и III полигонов и стала . Новая невязка записывается в рамочку под чертой, проведенной под распределенной невязкой +11.

Контроль .

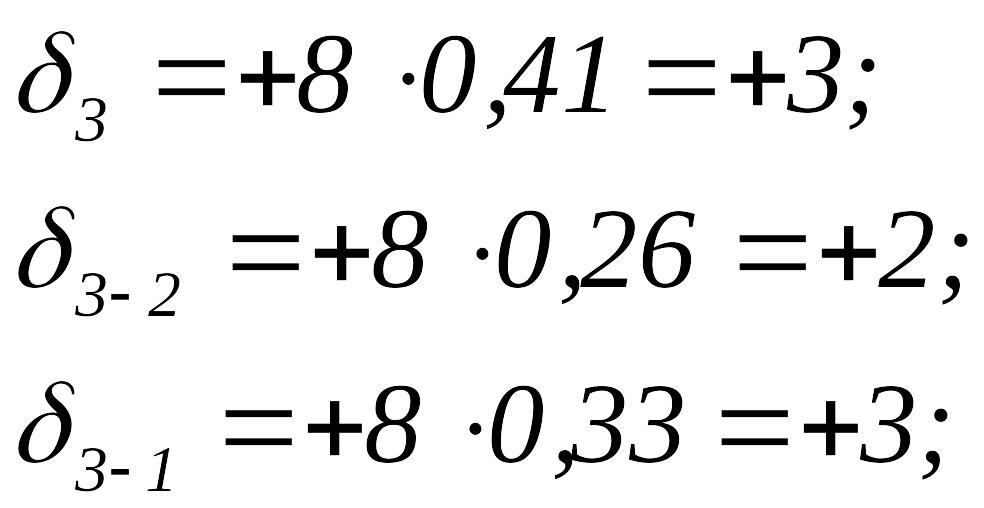

в) поправки в III полигоне

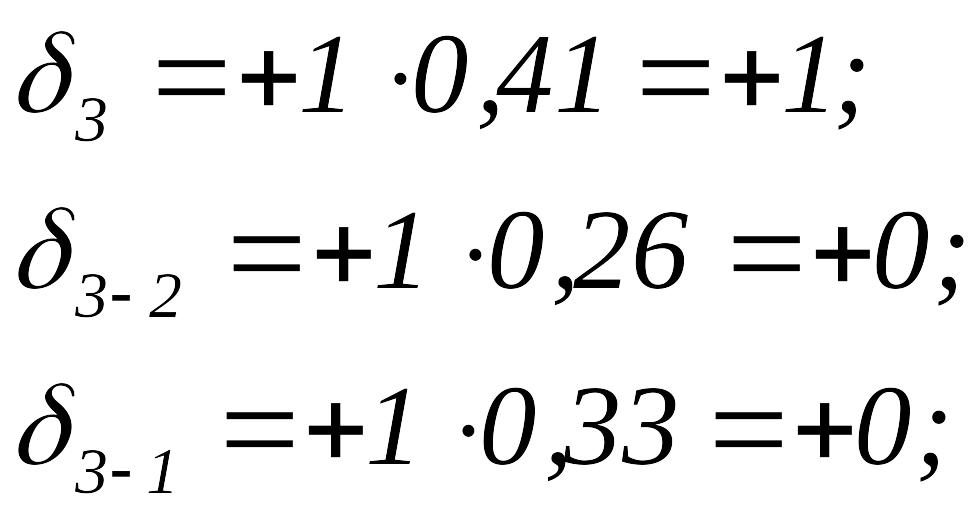

Невязка в III полигоне изменилась на величину поправки переданной из I и II полигонов и стала . Новая невязка записывается в рамочку под чертой, проведенной под распределенной невязкой +8.

Контроль .

4.3. Четвертый круг распределения невязок:

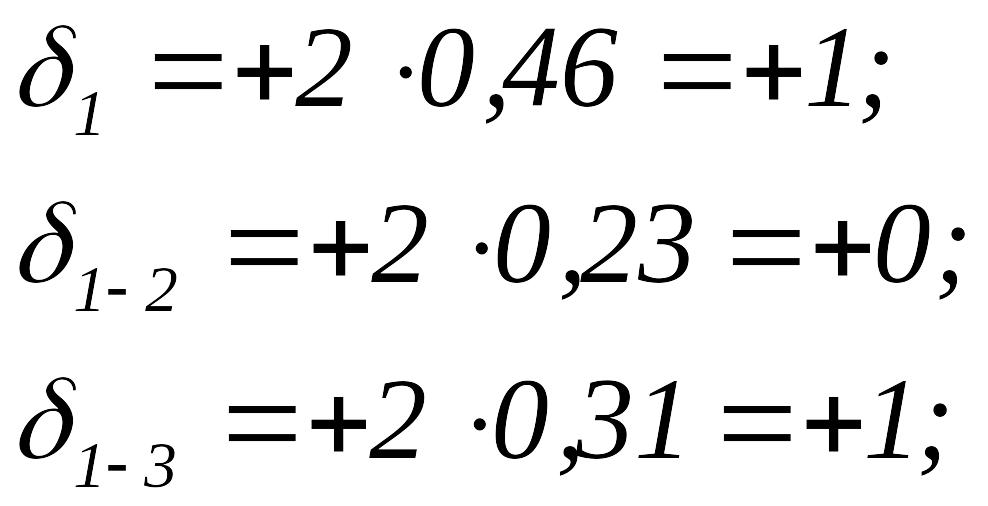

а) поправки в I полигоне

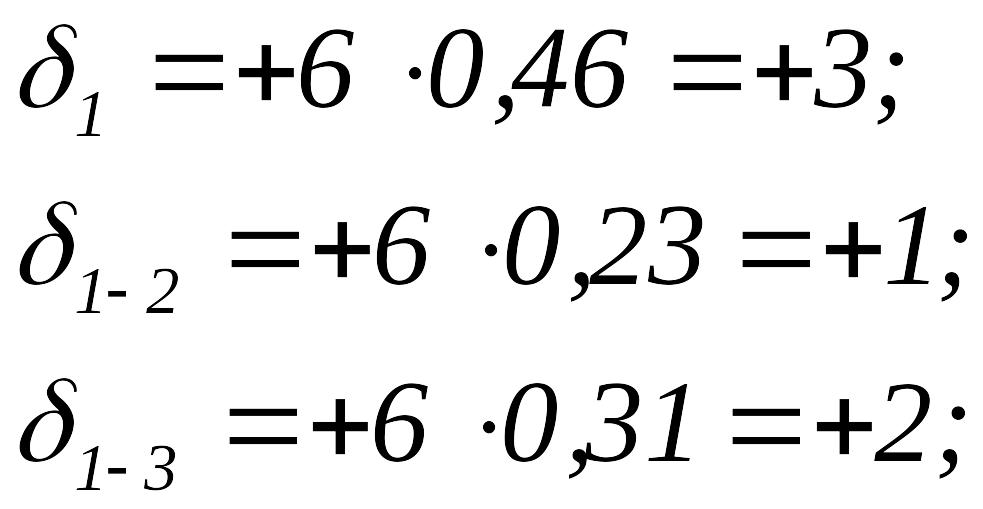

Невязка в I полигоне изменилась на величину поправки переданной из II и III полигонов и стала . Новая невязка записывается в рамочку под чертой, проведенной под распределенной невязкой +6.

Контроль .

б) поправки во II полигоне

Невязка во II полигоне изменилась на величину поправки переданной из I и III полигонов и стала . Новая невязка записывается в рамочку под чертой, проведенной под распределенной невязкой +3.

Контроль .

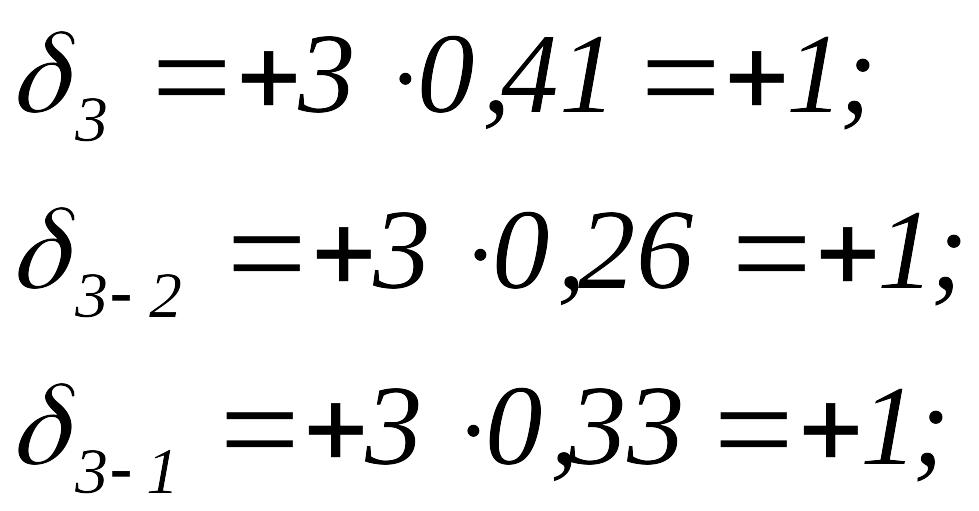

в) поправки в III полигоне

Невязка в III полигоне изменилась на величину поправки переданной из I и II полигонов и стала . Новая невязка записывается в рамочку под чертой, проведенной под распределенной невязкой +3.

Контроль .

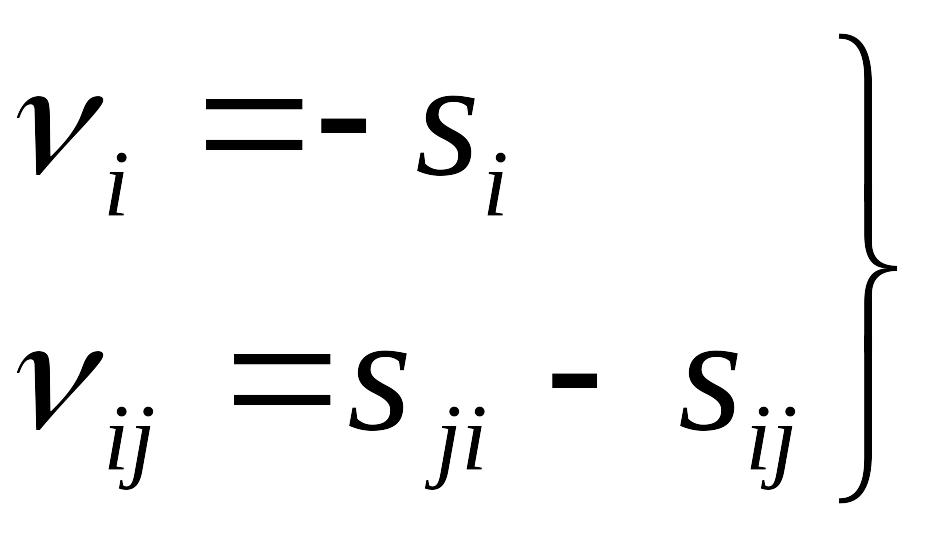

5. Суммы чисел в табличках у звеньев si; sij .

Контроль сумм

а) суммы в I полигоне

s1 = -14; s1-2 = -7; s1-3 = -9

[s]i = -14 - 7 - 9 = - 30;

Контроль s1 = - 30 0,46 = - 13,8;

s1-2 = - 30 0,23 = - 6,9;

s1-3 = - 30 0,31 = - 9,3.

б) суммы во II полигоне

s2 = +19; s2-1 = +11; s2-3 = +11

[s]i = +19 + 11 + 11 = + 41;

Контроль s2 = + 41 0,46 = + 18,9;

s2-1 = + 41 0,26 = + 10,7;

s2-3 = + 41 0,28 = + 11,4.

в) суммы в III полигоне

s3 = +15; s3-2 = +10; s3-1 = +13

[s]i = +15 + 10 + 13 = + 38;

Контроль s3 = + 38 0,41 = + 15,5;

s3-2 = + 38 0,26 = + 9,9;

s3-1 = + 38 0,33 = + 12,5.

6. Поправки на звенья каждого полигона

Сумма всех поправок на звенья в полигоне должна равняться невязки с обратным знаком

а) поправки на звенья в I полигоне

1 = + 14; 1-2 = 11 – (– 7) = + 18; 1-3 = 13 – (– 9) = +22;

Контроль []i = + 14 + 18 + 22 = +54; h = – 54 мм.

б) поправки на звенья во II полигоне

2 = – 19; 2-1 = – 7 – 11 = – 18; 2-3 = 10 – 11 = – 1;

Контроль []i = – 19 – 18 – 1 = – 38; h = + 38 мм.

в) поправки на звенья в III полигоне

3 = – 15; 3-2 = + 11 – 10 = + 1; 3-1 = – 9 – 13 = – 22;

Контроль []i = – 15 + 1 – 22 = – 36; h = + 36 мм.

7. Отметки узловых точек вычисляются в ведомости

Таблица 7.2 – Ведомость вычисления отметок узловых точек нивелирной сети

узловых точек

сети

Измеренные превышения

hизм, м

Поправки на звенья

, мм

Исправленные превышения

hиспр, м

Отметки

точек

Н, м

1

2

3

4

5

М.4

126,387

-9,768

+14

-9,754

Рп.13

116,633

+15,327

+18

+15,345

Рп.12

131,978

-4,081

+1

-4,080

Рп.11

127,898

-1,496

-15

-1,511

М.4

126,387

-18

+18

0

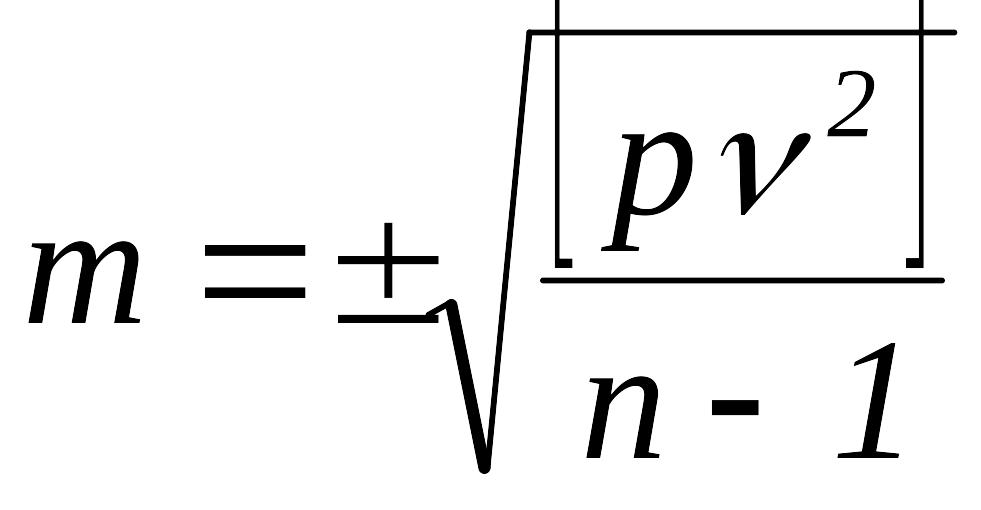

8. Средняя квадратическая погрешность нивелирования на 1 км хода

; ;

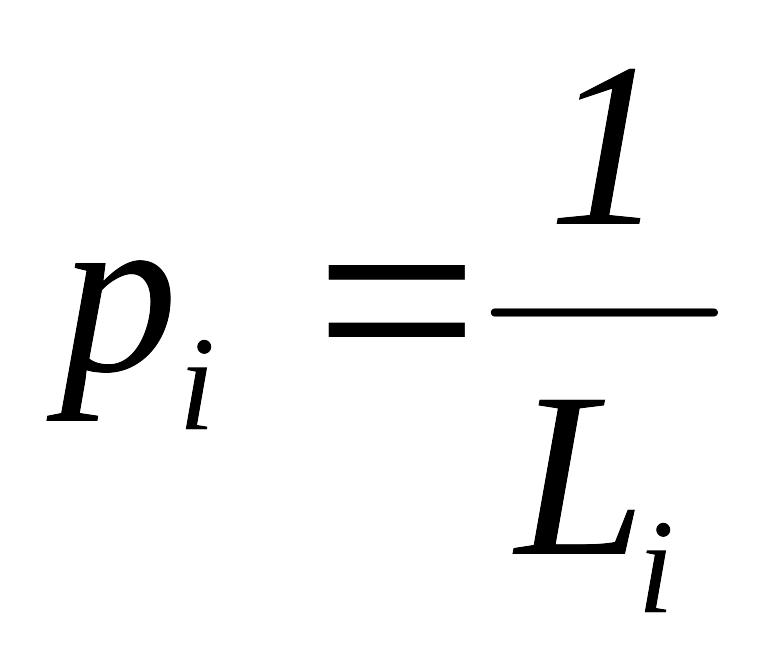

где Li – длина звена, в км;

n – число звеньев в полигоне.

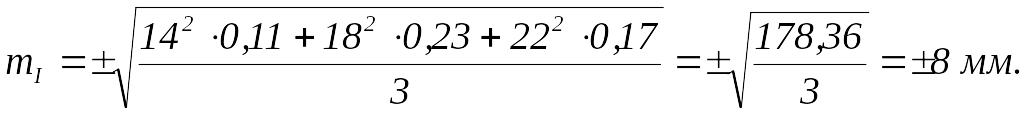

а) средняя квадратическая погрешность в I полигоне

1 = +14; 2 = +18; 3 = +22;

p1 = 0,11; p2 = 0,23; p2 = 0,17;

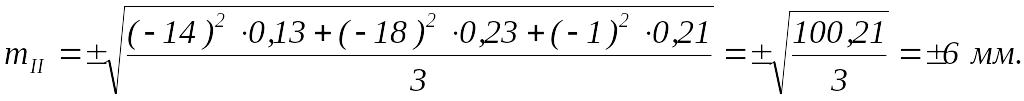

б) средняя квадратическая погрешность во II полигоне

1 = – 19; 2 = – 18; 3 = 1;

p1 = 0,13; p2 = 0,23; p2 = 0,21;

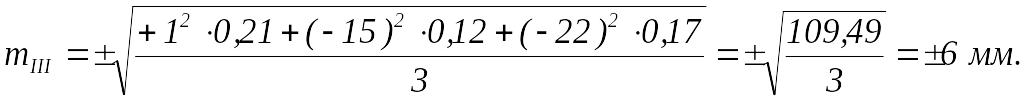

в) средняя квадратическая погрешность в III полигоне

1 = +1; 2 = – 15; 3 = 22;

p1 = 0,21; p2 = 0,12; p2 = 0,17;

Лабораторная работа № 8 проектирование разбивочных работ

Учебные цели:

1. Выработать практические умения и приобрести навыки в подготовке разбивочных данных и составлению разбивочных чертежей.

2. Формировать понимание важности подготовки геодезических данных для точного выноса проекта в натуру.

Отрабатываемые вопросы:

1. Решение задачи по подготовке данных для выноса в натуру красной линии застройки.

Приборы и принадлежности:

- инженерный микрокалькулятор – каждому;

- чертежные принадлежности - каждому.

Контрольные вопросы по теме занятия:

1. Прямая геодезическая задача?

2. Обратная геодезическая задача?

3. В чем заключается сущность геодезических работ ?

4. Способы подготовки разбивочных данных ?

5. Назвать разбивочные элементы, которые определяются при геодезической подготовке проекта.

6. Что собой представляет разбивочный чертеж?

7. Что называется красной линией застройки ?

8. Что собой представляет строительная сетка ?

8. Общие положения по теории отрабатываемых вопросов

При возведении сооружений для перенесения проекта в натуру выполняют геодезические разбивочные работы. Они заключаются в перенесении на местность (в выносе в натуру) точек, осей и отметок запроектированных сооружений и их закрепление специальными знаками. Геодезические разбивочные работы являются составной частью технологического процесса строительства любых сооружений военных объектов. Эти работы предшествуют каждой из стадий строительства, сопровождают и завершают возведение сооружения.

Основными видами геодезических разбивочных работ являются:

- построение на местности линий в заданном направлении;

- построение на местности линий заданной длины;

- построение на местности проектных углов;

- вынос в натуру точек с заданными координатами и отметками;

- построение на местности линий и плоскостей с проектными уклонами.

Проект переносится в натуру после его подготовки от геодезической рабочей основы или строительной сетки.

В результате подготовки проекта для перенесения в натуру необходимо вычислить координаты всех точек, подлежащих выносу в натуру, дирекционные углы и расстояния между точками.

Эти данные могут быть получены графическим, аналитическим и графо-аналитическим способами.

При графическом способе определение координат, измерение линий, горизонтальных и дирекционных углов производится с помощью циркуля, поперечного масштаба и транспортира. Графический способ менее точный, поэтому он в чистом виде мало применим.

При аналитическом способе подготовки геодезических данных координаты проектных точек сооружений вычисляют по исходным координатам и проектным значениям длины линий и их ориентирования. Вычисления ведут по формулам прямой геодезической задачи. В случае наличия координат проектных точек сооружения, вычисляют длины линий и дирекционные углы, пользуясь формулами обратной геодезической задачи.

В практике наиболее применим графо-аналитический способ геодезической подготовки проектов для перенесения в натуру, при этом графические и аналитические определения сочетаются так, чтобы не нарушались наложенные на проект условия.

Все необходимые данные для перенесения отдельных элементов сооружений в натуру наносят на разбивочный чертеж (рис. 8.2) при геодезической подготовке проекта.

На данном занятии будет рассмотрена задача по подготовке данных для выноса в натуру отрезка красной линии застройки.

Источник: https://studfile.net/preview/16566747/
