13.04.02, Управление проектами в ээ Лекция № 4 Гибкая методология управления. Scrum

Гибкая методология разработки (англ. Agile software development), agile-методы — обобщающий термин для целого ряда подходов и практик, основанных на ценностях Манифеста гибкой разработки программного обеспечения и 12 принципах, лежащих в его основе[1].

К гибким методологиям, в частности, относят экстремальное программированиеDSDMScrumFDDBDD и др.

Применяется как эффективная практика организации труда небольших групп (которые делают однородную творческую работу) в объединении с управлением ими комбинированным (либеральным и демократическим) методом.

Большинство гибких методологий нацелены на минимизацию рисков путём сведения разработки к серии коротких циклов, называемых итерациями, которые обычно длятся две-три недели. Каждая итерация сама по себе выглядит как программный проект в миниатюре и включает все задачи, необходимые для выдачи мини-прироста по функциональности: планирование, анализ требований, проектированиепрограммирование, тестирование и документирование. Хотя отдельная итерация, как правило, недостаточна для выпуска новой версии продукта, подразумевается, что гибкий программный проект готов к выпуску в конце каждой итерации. По окончании каждой итерации команда выполняет переоценку приоритетов разработки.

Agile-методы делают упор на непосредственном общении лицом к лицу. Большинство agile-команд расположены в одном офисе, иногда называемом англ. bullpen. Как минимум, она включает и «заказчиков» (англ. product owner — заказчик или его полномочный представитель, определяющий требования к продукту; эту роль может выполнять менеджер проекта, бизнес-аналитик или клиент). Офис может также включать тестировщиков, дизайнеров интерфейса, технических писателей и менеджеров.

Основной метрикой agile-методов является рабочий продукт. Отдавая предпочтение непосредственному общению, agile-методы уменьшают объём письменной документации по сравнению с другими методами. Это привело к критике этих методов как недисциплинированных.

История

В течение 1990-х годов ряд легких методов разработки программного обеспечения развивался в ответ на преобладающие тяжелые методы, которые критики называли чрезмерно регулируемыми, планируемыми и микроуправляемыми. К ним относятся: быстрая разработка приложений (RAD) с 1991 года[2][3]; унифицированный процесс и метод разработки динамических систем с 1994 года; Scrum, с 1995 года; Crystal Clear и экстремальное программирование (XP), как с 1996 года; и функционально-ориентированная разработка, начиная с 1997 года. Хотя все они возникли до публикации Манифеста гибкой методологии разработки программного обеспечения, теперь они все вместе называются гибкими методами разработки программного обеспечения.

В феврале 2001 года в штате Юта США был выпущен «Манифест гибкой разработки программного обеспечения» (англ. Agile Manifesto). Он являлся альтернативой управляемым документацией «тяжеловесным» практикам разработки программного обеспечения, таким как «метод водопада», являвшимся золотым стандартом разработки в то время. Данный манифест был одобрен и подписан представителями методологий: экстремального программированияCrystal ClearDSDMFeature driven developmentScrumAdaptive software developmentPragmatic Programming. Гибкая методология разработки использовалась многими компаниями и до принятия манифеста, однако вхождение Agile-разработки в массы произошло именно после этого события.

Критика

Один из повторяющихся пунктов критики: при agile-подходе часто пренебрегают созданием плана («дорожной карты») развития продукта, равно как и управлением требованиями, в процессе которого и формируется такая «карта». Гибкий подход к управлению требованиями не подразумевает далеко идущих планов (по сути, управления требованиями просто не существует в данной методологии), а подразумевает возможность заказчика вдруг и неожиданно в конце каждой итерации выставлять новые требования, часто противоречащие архитектуре уже созданного и поставляемого продукта. Такое иногда приводит к катастрофическим «авралам» с массовым рефакторингом и переделками практически на каждой очередной итерации.

Кроме того, считается, что работа в agile мотивирует разработчиков решать все поступившие задачи простейшим и быстрейшим возможным способом, при этом зачастую не обращая внимания на правильность кода с точки зрения требований нижележащей платформы (подход — «работает, и ладно», при этом не учитывается, что может перестать работать при малейшем изменении или же дать тяжёлые к воспроизводству дефекты после реального внедрения у клиента). Это приводит к снижению качества продукта и накоплению дефектов.

Методологии

Существуют методологии, которые придерживаются ценностей и принципов заявленных в Agile Manifesto, некоторые из них:

  • Agile Modeling — набор понятий, принципов и приёмов (практик), позволяющих быстро и просто выполнять моделирование и документирование в проектах разработки программного обеспечения. Не включает в себя детальную инструкцию по проектированию, не содержит описаний, как строить диаграммы на UML. Основная цель: эффективное моделирование и документирование; но не охватывает программирование и тестирование, не включает вопросы управления проектом, развёртывания и сопровождения системы. Однако включает в себя проверку модели кодом[7].

  • Agile Unified Process (AUP) упрощенная версия IBM Rational Unified Process (RUP), разработанная Скоттом Амблером, которая описывает простое и понятное приближение (модель) для создания программного обеспечения для бизнес-приложений.

  • Agile Data Method — группа итеративных методов разработки программного обеспечения, в которых требования и решения достигаются в рамках сотрудничества разных кросс-функциональных команд.

  • DSDM основан на концепции быстрой разработки приложений (Rapid Application Development, RAD). Представляет собой итеративный и инкрементный подход, который придаёт особое значение продолжительному участию в процессе пользователя/потребителя.

  • Essential Unified Process (EssUP).

  • Экстремальное программирование (англ. Extreme programming, XP).

  • Feature driven development (FDD) — функционально-ориентированная разработка. Используемое в FDD понятие функции или свойства (англ. feature) системы достаточно близко к понятию прецедента использования, используемому в RUP, существенное отличие — это дополнительное ограничение: «каждая функция должна допускать реализацию не более, чем за две недели». То есть если сценарий использования достаточно мал, его можно считать функцией. Если же велик, то его надо разбить на несколько относительно независимых функций.

  • Getting Real — итеративный подход без функциональных спецификаций, использующийся для веб-приложений. В данном методе сперва разрабатывается интерфейс программы, а потом её функциональная часть.

  • OpenUP — это итеративно-инкрементальный метод разработки программного обеспечения. Позиционируется как лёгкий и гибкий вариант RUP. OpenUP делит жизненный цикл проекта на четыре фазы: начальная фаза, фазы уточнения, конструирования и передачи. Жизненный цикл проекта обеспечивает предоставление заинтересованным лицам и членам коллектива точек ознакомления и принятия решений на протяжении всего проекта. Это позволяет эффективно контролировать ситуацию и вовремя принимать решения о приемлемости результатов. План проекта определяет жизненный цикл, а конечным результатом является окончательное приложение.

  • Scrum устанавливает правила управления процессом разработки и позволяет использовать уже существующие практики кодирования, корректируя требования или внося тактические изменения. Использование этой методологии дает возможность выявлять и устранять отклонения от желаемого результата на более ранних этапах разработки программного продукта.

  • Бережливая разработка программного обеспечения (англ. lean software development) использует подходы из концепции бережливого производства.

SCRUM

SCRUM — метод управления проектами.

Следует различать SCRUM и Agile.

SCRUM используется как в сфере разработки ПО, так и в других производственных бизнес-отраслях.

Кроме управления проектами по разработке ПО, SCRUM может также использоваться в работе команд поддержки программного обеспечения, как подход к управлению разработкой и сопровождению программ, а также в ремонте.

SCRUM (SCRibing Unified Methodology или SCRapbooking Unified Methodologyили Sprint Continious Rugby Unified Methodology) — набор принципов, ценностей, политик, ритуалов, артефактов, основанных на скрайбинге и скрапбукинге, на которых строится процесс SCRUM-разработки, позволяющий в жестко фиксированные и небольшие по времени итерации, называемые спринтами (sprints), предоставлять конечному пользователю работающий продукт с новыми бизнес-возможностями, для которых определен наибольший приоритет. Методология основана на лего-фасилитации, тактиках и стратегиях из регби и бега на короткие дистанции (спринта), с помощью артефактов и ритуалов скрайбинга и скрапбукинга. Возможности к реализации в очередном спринте определяются в начале спринта на совещании Sprint Planning Meeting планирования методом Planning Poker и не могут изменяться на всем его протяжении. При этом строго фиксированная небольшая длительность спринта придает процессу разработки предсказуемость и гибкость.

Спринт

Спринт — итерация в скраме, в ходе которой создается инкремент бизнес-продукта. Жестко фиксирован по времени. Длительность одного спринта от 1 до 4 недель. Чем короче спринт, тем более гибким является процесс разработки, релизы выходят чаще, быстрее поступают отзывы от потребителя, меньше времени тратится на работу в неправильном направлении. С другой стороны, при более длительных спринтах скрам-команда уменьшает издержки на совещания, демонстрации продукта и т. п. Разные команды подбирают длину спринта согласно специфике своей работы, кросс-функциональности команд и требований, часто методом проб и ошибок. Для оценки объема работ в спринте можно использовать предварительную оценку, измеряемую в очках истории. Предварительная оценка длины спринта фиксируется в бэклоге проекта.

В нашем привычном представлении, одной рабочей единицей является человек, если речь идет о человеческих ресурсах, но в методологии Scrum это не так. Development Team (Команда разработки) – это как раз и есть одна рабочая единица. Данная рабочая единица является самодостаточной, самоуправляемой и самоорганизующейся. Это как некий единый организм, состоящий из отдельных элементов.

Артефакты scrum

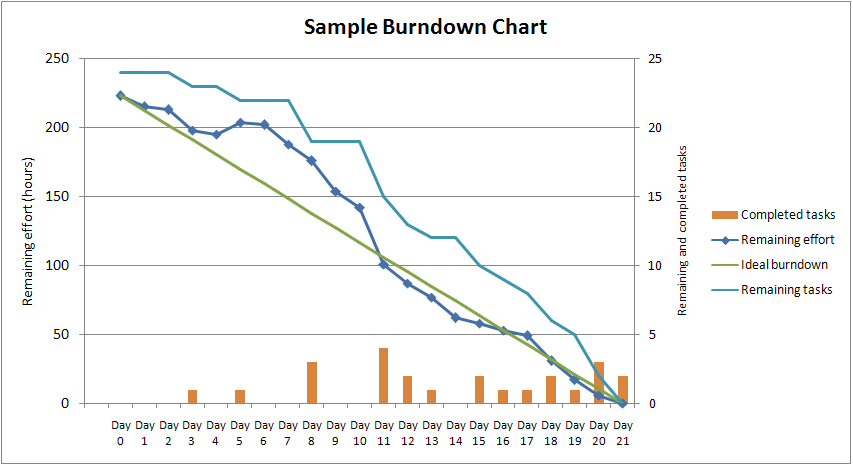

Диаграмма сгорания задач (Burndown chart)

Диаграмма отображает завершенный спринт. Показывает оставшиеся нерешенные задачи и трудозатраты, необходимые для их завершения в расчете на 21 рабочий день.

Диаграмма, демонстрирующая количество сделанной и оставшейся работы относительно времени на разработку проекта.

Данные диаграммы необходимо ежедневно обновлять, чтобы в реальном времени показывать подвижки и издержки в работе над спринтом и проектом, доступные для всех членов SCRUM-команды: скрам-мастера и скрам-владельца продукта.

Диаграмма сгорания работ для спринта — показывает, сколько задач сделано и сколько еще остается сделать в текущем спринте.

Журнал пожеланий проекта

Журнал пожеланий проекта (англ. Project backlog) — это список требований к функциональности, упорядоченный по их степени важности, подлежащих реализации. Элементы этого списка называются пользовательскими историями (user story) или элементами беклога (backlog items). Журнал пожеланий проекта открыт для редактирования для всех участников скрам-процесса. Project backlog ведется SCRUM Product Owner.

Журнал пожеланий спринта

Журнал пожеланий спринта (англ. Sprint backlog) — содержит функциональность, выбранную владельцем продукта из журнала пожеланий проекта. Все функции разбиты по задачам, каждая из которых оценивается скрам-командой. На Sprint Planning Meeting команда оценивает объем работы, который нужно проделать для завершения спринта методом Planning Poker.

Канбан-доска

Канбан-доска должна состоять как минимум из трех колонок: «сделать» (англ. to-do), «в процессе» (in progress), «сделано»(done). При разработке ПО SCRUM канбан-доска обычно включает следующие колонки в соответствии со статусом задач: обсуждается (backlog), согласовано (ready), кодируется (coding), тестируется (testing), подтверждается (approval) и сделано (done). На доску в соответствующий столбец прикрепляются канбан-карточки. Вместо специальных канбан-карточек, которые обычно обозначают потребность или пропускную способность, вместе с доской используются магниты, пластиковые фишки, цветные шайбы или стикеры для представления рабочих элементов и процессов. Каждый из этих объектов представляет собой этап производственного процесса и движется по доске, по мере прогресса. Такое движение соответствует движению SCRUM-процесса производства по Burndown Chart сверху вниз. Часто используется электронная Канбан-доска.

Требования к канбан-доске и канбан-карточкам:

  • стирание надписей происходит легко даже спустя несколько недель

  • карточка легко магнитится к любым металлическим доскам и поверхностям

  • края карточки не расходятся при многократном снятии с доски

  • Для надписей используется маркер на водной основе

Цель спринта (Sprint Goal)

Это краткое описание бизнес-цели, ради которой выполняется данный спринт. Цель на спринт помогает команде принимать бизнес-обоснованные решения. Этот артефакт необходим для того, чтобы команда проекта могла самостоятельно принимать решение в случае появления альтернативных путей решения бизнес-задачи.

Инкремент продукта

Инкремент Продукта — это готовый продукт в конце спринта. Показывают заинтересованным на демонстрации, чтобы собрать отзывы и решить, что делать с продуктом дальше.

История пользователя (User Story)

Требуемую бизнес-функциональность, которую добавляют в бэклог, часто называют историей. Зачастую история имеет следующую структуру: «Будучи пользователем <тип пользователя> я хочу сделать <действие>, чтобы получить <результат>». Такая структура удобна тем, что понятна как разработчикам, так и заказчикам.

Остановка спринта (Abnormal Termination)

Остановка спринта может быть произведена раньше срока его планового окончания в исключительных ситуациях. Спринт может остановить команда, если понимает, что не может достичь цели спринта в отведенное время. Спринт может остановить скрам мастер или владелец продукта, если исчезает необходимость в реализации цели спринта. После этого начинается новый спринт.

Очки за пользовательскую историю (Story Points)

Абстрактная метрика оценки сложности истории, которая не учитывает затраты в человекочасах. Обычно используют одну из следующих шкал:

  • ряд Фибоначчи (1,2,3,5,8,13,21,34,55);

  • линейную шкалу (1,2,3,4 … n);

  • степень двойки (1,2,4,8 … 2n);

  • размеры одежды (XS, S, M, L, XL).

Задачи истории спринта (Sprint Story Tasks)

Добавляются к историям спринта. Выполнение каждой задачи оценивается в часах. Каждая задача не должна превышать 12 часов (зачастую команда настаивает, чтобы максимальная продолжительность задачи равнялась одному рабочему дню).

Критерий готовности (Definition of Done, DoD)

Критерии, определяющие степень готовности элемента из журнала пожеланий пользователя.

Скорость скрам-команды (Velocity)

Общее количество очков, набранных скрам-командой за предыдущий спринт. Данная метрика помогает команде понять, сколько историй она может сделать за один спринт.
