Введение
. Характеристика строящегося объекта и условий строительства
. Характеристика объекта
. Номенклатура и объемы строительно-монтажных работ
. Определение трудоемкости работ и затрат машинного времени
. Трудоемкость специальных работ
. Выбор основных строительных машин и механизмов
7. Выбор методов производства работ
8. Расчет сетевой модели
. Построение сетевого графика в масштабе времени
. Корректировка сетевого графика по трудовым ресурсам
Библиографический список
Введение
Строительство - одна из основных отраслей народного хозяйства страны, обеспечивающая создание новых, расширение и реконструкцию действующих основных фондов. Капитальному строительству принадлежит важнейшая роль в развитии всех отраслей производства, повышении производительности общественного труда, подъеме материального благосостояния и культурного уровня жизни. К капитальному строительству относят новое строительство, расширение, реконструкция, а также техническое перевооружение действующих предприятий зданий и сооружений.
Реконструкция предполагает частичное или полное переоборудование или переустройство производства без строительства новых и расширения действующих цехов основного производственного назначения, а также строительство при необходимости новых и расширения действующих объектов вспомогательного назначения с заменой устаревшего и физически изношенного оборудования.
Современные задачи, возникающие перед наукой и техникой, вызывают необходимость проектирования всё более сложных объектов в сжатые сроки. Удовлетворить противоречивые требования: повышения сложности объектов, сокращение сроков и повышение качества проектирования с помощью простого увеличения численности проектировщиков нельзя, так как возможность параллельного проведения проектных работ ограничена, и численность инженерно-технических работников в проектных организациях страны не может быть заметно увеличена. Выходом из этого положения является широкое применение вычислительной техники для решения проектных задач.
Организация труда является составной частью организации строительного производства, направленной на повышение производительности труда рабочих и улучшение качества работ. Организация труда, базируется на научной основе, предусматривает согласно СНиП 3.01.01-85 систему мероприятий, включающих следующие основные направления: совершенствование форм организации труда, разделение труда, набор оптимального состава и специализации бригад и звеньев рабочих; изучение и распространение передовых методов труда; подготовку и повышение квалификации рабочих; улучшение организации и обслуживания рабочих мест; обеспечение наиболее благоприятных условий труда.
Цель автоматизации проектирования ¾
обеспечить бездефектное проектирование, снизить материальные затраты, сократить
сроки проектирования и ликвидировать рост количества инженерно-технических
работников. Для сокращения сроков строительства применяют поточный и
параллельный методы строительства.
. Характеристика строящегося объекта и условий
строительства

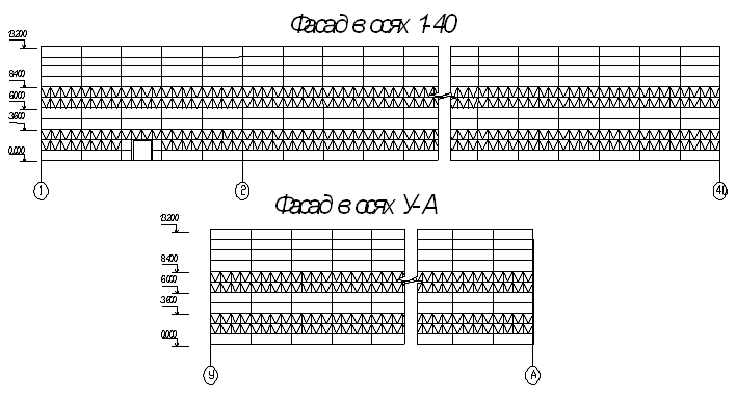

План на отметке 0.000
здание строительный машина монтажный
. Характеристика объекта
В данном курсовом проекте требуется выполнить
проектирование сетевого графика реконструкции одноэтажного промышленного
здания. Объемно-планировочные и конструктивные характеристики здания приведены
в таблице 1.
Таблица 1.
Ширина
пролета l, м
30
Количество
пролетов n
2
Количество
температурных блоков LТ
2
Высота
этажа h, м
12
Ширина
дополнительного пролета, м
24
Длина
температурного блока, м
72
Число
этажей m
1
Сетка
колонн, м
6х36
Тип
перегородок
кирпичные
. Номенклатура и объемы строительно-монтажных
работ
Номенклатура и объемы строительно-монтажных
работ.
Таблица 2.
№
Наименование
работ
Формулы
и правила подсчета
Ед.
изм.
Кол-во
1 Демонтаж стен и
перегородок Периметр здания Р=168*2+60*2=456 м. Высота здания =14,4 м.
Площадь стен (вместе с окнами) Sобщ=456*14,4=6566 Площадь
перегородок:пер=0,3*10080=3024 S=0.5*
Sпер=0.5*3024=1512100 м215,12
2 Демонтаж окон Sокон=4.8*456=2189 21,89
3 Устройство бетонной
подготовки под полы Площадь здания Sзд=60*168=10080 S=0.5*
Sзд=5040 4
Устройство
перегородок
S
=0,2* Sзд=0,2*10080=2016 5 Монтаж
металлопластиковых окон и дверей Окон S= Sокон=4.8*456=2189 Дверей100 м2
шт21,89
50
6
Устройство
чистого пола из плитки
Sпл=0,02*
Sзд=202 7
Устройство
линолиумного покрытия
Sлин=0,2*
Sзд=2016 8
Устройство
полимерных полов
Sлин=Sзд-
Sлин- Sпл =10080-2016-202=7862 9
Устройсво
плинтусов
L=0,3*
Sзд=3024м
100
м
30,24
10 Штукатурка
перегородок S= Sпер*2=6048
100м260,48
11
Обшивка
стен ГКЛ
S=
Sстен=4377 12
Окраска
стен
S=
Sпер*2+ Sстен =6048+4377=10425 13
Облицовка
стен плиткой
S=0.02*
Sстен =88 14
Монтаж
подвесных потолков «Армстронг»
S=Sзд=10080 4. Определение трудоемкости работ и затрат
машинного времени
Таблица 3. Трудоемкость и затраты машинного
времени
Наименование
работ
Ед.изм
Кол-во
Норм.источ
На
единицу измерения
На
весь объем
№
звена
Норма
времени
Трудоемкость
Чел-час
Маш-час
Чел-дни
Маш-смена
Монтажников
Машинистов
Всего
Затрат
машин
Монтажников
Машинистов
Всего
Затрат
машин
Демонтаж
стен и перегородок
100 Демонтаж
окон
100 Демонтаж
полов
100 Устройство
бет. подготовки под полы
100 Устройство
перегородок
100 Монтаж
металлопластиковых оконных переплетов
100 Монтаж
дверей
50шт
1
ГЭСНр56-21
120,3
3,03
123,33
3,03
7,3
0,18
7,48
0,18
Плотник
4р-1, 2р-1
Устр-во
чистого пола из плитки
100 Устройство
полимерных полов
100 Устройство
линолеумного покрытия
100 Устройство
плинтусов
100м
30,24
ГЭСН11-01-039
7,65
-
7,65
-
28,2
-
28,2
-
Плотник
3р-1
Улучшена
штукатурка кирпичных перегородок и стен
100 -
Нанесение обрызга
100 -
Нанесение грунта
100 -
Нанесение накрывочного слоя
100 -
Затирка поверхностей с разделкой углов
100 Обшивка
стен ГКЛ
100 Окраска
стен
-
Грунтование
100 -
Сплошное шпатлевание
100 -
Шлифование прошпатлеванных поверхзностей
100 -
Грунтование
100 -
Шлифование грунтованных поверхностей
100 -
Окрашивание
100 Облицовка
стен плиткой
100 Монтаж
подвесных потолков “Армстронг”
100 ВСЕГО
5949,6
5. Трудоемкость специальных работ
Трудоемкость специальных работ, не учтенных в
ведомости трудоемкости, определяется процентным отношением от общей
трудоемкости.
Таблица 4
Наименование
работ
%
от общей трудоемкости работ Q, или от площади застройки S
Трудоемкость,
чел. дн
2
Работы
подготовительного периода
4
%Q
238
3
Демонтаж
тех. оборудования
0,05
S
504
4
Демонтаж
систем отопления.
0,01
S
100,8
5
Демонтаж
систем ВиК
0,005S
50,4
6
Демонтаж
эл. сетей.
0,003S
30,24
7
Монтаж
систем Ви К.
0,01S
100,8
8
Электромонтажные
работы
0,006S
60,48
9
Монтаж
систем отопления.
0,02
S
201,6
10
Монтаж
тех. оборудования
0,05
S
504
11
Пусконаладочные
работы
0,005
S
50,4
12
Прочие
неучтенные виды работ
25%
Q
2520
13
Сдача
объекта
0,4%
Q
40,32
. Выбор основных строительных машин
и механизмов
Количество машин зависит от объемов
работ, потока строительных работ по календарному плану, сроков строительства.
Выбранные машины занесены в таблицу 5.
Таблица 5. Строительные машины и механизмы
№
Вид
работы
Машины
и механизмы
Марка
тип
Основная
характеристика
Кол-во
1
Устройство
бетонной подготовки под полы
Бетононасос
с компрессором
С-296
Производительность
40 м3/час
4
Машина
для заглаживания бетонной подготовки под полы
СО-64
Мощность
электродвигателя 1,5 кВт
4
2
Устройство
перегородок
Растворосмеситель
СО-46А
Мощность
электродвигателя 1,5 кВт
2
3
Устройство
линолиумного покрытия
Машина
электрическая для сварки линолеума
СО-104А
Мощность
электродвигателя 1,0 кВт
2
4
Штукатурка
стен и перегородок
Штукатурная
станция
СО-61
Производительность
100 м2/час
2
5
Обшивка
стен ГКЛ
Шуруповерт
строительно-монтажный
Мощность
электродвигателя 0,6 кВт
2
6
Окраска
стен
Машина
для огрунтовки поверхностей мастиками
АО-114
Мощность
электродвигателя 1,4 кВт
2
Шпаклевочный
агрегат
СО-150
Мощность
электродвигателя 1,5 кВт
2
Электрокраскопульт
СО-61А
Мощность
электродвигателя 0,27 кВт
2
7
Перемещение
стройматериалов и строительного мусора
Кранбалка
Грузоподъемность
Q=5т.
3
. Выбор методов производства работ
При выборе методов производства работ нужно
стремиться к комплексной механизации работ с применением высокопроизводительных
машин, ориентироваться на прогрессивные методы труда. Способ производства
строительных работ и выбор машин для его осуществления зависят от
конструктивных особенностей объекта и объемов работ по отдельным элементам
здания или сооружения.
Последовательность работ должна быть
запроектирована таким образом, чтобы обеспечить минимальную продолжительность
строительства объекта в целом. Это может быть достигнуто первоочередным
сооружением тех. цехов, отделений и пролетов, монтажа оборудования и
коммуникаций, которые требуют небольшого количества ресурсов, как времени, так
и рабочей силы.
Общий фронт работ на данном строительном объекте
разделяем на 3 захватки, размер одной захватки равен величине температурного
блока.
До начала строительства выполняем
подготовительные работы, проводятся все временные коммуникации (водопровод,
электроснабжение, канализация), а так же должны быть подготовлены временные
дороги и подъездные пути, места складирования строительных материалов и
конструкций, установлены все временные здания и сооружения.
До начала отделочных работ должны быть
смонтированы и сданы в эксплуатацию грузовые подъемники для подачи отделочных
материалов на этажи, смонтированы и подключены стояки временного водоснабжения
а также электросиловые и осветительные сети, должны быть закрыты оконные
проемы.
Для сокращения сроков строительства
специализированные работы ведем параллельно с основными работами.
Завершается строительство сдачей объекта. Прочие
неучтенные работы ведутся в течение всего периода строительства с перерывами
(перерывы устраиваются для устранения скачков на графике движения рабочей
силы).
Таблица 6. Карточка-определитель работ сетевого
графика
Карточка-определитель
работ сетевого графика
Предшествующие
работы
Характеристика
работ
Основные
строительные машины
Сменность
Количество
рабочих
Состав
бригады
Наименование
работ
Шифр
Объем
Трудоемкость
чел.-дни
Продолжительность,
дни
Ед.
измерения
Кол-во
Наименование
Количество,
маш.-см.
Подготовительные
работы
1-2
238
10
2
12
1-2
Демонтаж
тех. оборудования 1зв
2-3
336
11
2
16 Демонтаж
тех. оборудования 2зв
3-4
168
5
2
16
2-3
Демонтаж
сантех. систем 1зв
3-5
40,32
3
2
8
Демонтаж
сантех. систем 2зв
6-7
20,16
1
2
8
2-3
Демонтаж
электрических сетей
3-8
30,24
8
2
2
Демонтаж
стен и перегородок, дв. и оконных блоков 1зв
5-8
100
м2
297,73
9
2
16
Каменьщик
3р-2, 2р-1.
Демонтаж
стен и перегородок, дв. и оконных блоков 2зв
9-10
100
м2
148,87
5
2
16
Каменьщик
3р-2, 2р-1.
5-6
Демонтаж
полов1зв.
8-11
100
м2
45,96
6
2
4
Плотник
3р-1, 2р-1.
6-7
Демонтаж
полов2зв.
12-13
100
м2
22,98
3
2
4
Плотник
3р-1, 2р-1.
Устройство
бетонной подготовки под полы 1зв.
11-14
100
м2
50,40
190,66
16
С-296
СО-64
4
4
2
6
Бетонщик
3р-1, 2р-1.
5-8
Устройство
бетонной подготовки под полы 2зв.
17-18
100
м2
50,40
75,33
6
С-296
СО-64
4
4
2
6
Бетонщик
3р-1, 2р-1.
Монтаж
металлопластиковых окон
11-16
195,1
24
2
4
Устройство
стен и перегородок
11-15
239,4
7
СО-46А
2
2
18
Каменьщик
3р-2, 2р-1,плотник 3р-1,2р-1.
Штукатурные
работы
16-19
100
м2
234,5
12
СО-61
2
2
10
Штукатур4р-2,3р-2,2р-1.
Электромонтажные
работы
11-19
60,48
4
2
8
Устройство
чистых полов 1зв
19-20
100
м2
982,29
16
СО-111А
СО-104А
2
2
2
30
Облицовщик5р-2,
4р-2,2р-2,3р-4
Устройство
чистых полов 2зв
20-21
100
м2
491,14
8
СО-111А
СО-104А
2
2
2
30
Облицовщик5р-2,
4р-2,2р-2,3р-4
Малярные
работы 1зв
20-22
100
м2
104,25
558,4
20
СО-61А
АО-114
2
2
2
14
Маляр5р-2,3р-6
Малярные
работы 2зв
23-25
100
м2
104,25
279,2
10
СО-61А
АО-114
2
2
2
14
Маляр5р-2,3р-6
Устройство
дверных блоков
19-22
7,48
1
2
4
Устройство
подвесных потолков 1зв
24-26
100
м2
100,8
725,13
23
2
16
Плотник
4р-2,2р-2
Устройство
подвесных потолков 2зв
26-28
100
м2
100,8
362,57
11
2
16
Плотник
4р-2,2р-2
Электромонтажные
работы
25-28
60,48
4
2
8
Монтаж
технологического оборудования
19-27
504
16
2
16
Отопление
и вентиляция
19-28
201,6
17
2
6
Устройство
систем ВиК
20-28
100,8
8
2
6
Пусконаладочные
работы
27-28
50,4
6
2
4
Прочие
неучтенные виды работ
2-28
2520
63
2
20
Сдача
28-29
40,32
4
1
10
8. Расчет сетевой модели
Информацию о работах и результатах расчета
заносим в таблицу 7.
Таблица 7. Расчет параметров сетевого графика
Временные
параметры сетевого графика
Шифр
работы
Продолжительность
работы, дни
Раннее
Позднее
Резервы
начало
работ
окончание
работ
начало
работ
окончание
работ
общий
частный
ti-j
Ti-jрн
Ti-jро
Ti-jпн
Ti-jпо
Ri-j
ri-j
1-2
10
0
10
0
10
0
0
2-3
11
10
22
36
47
26
0
3-4
5
22
27
77
82
55
0
4-6
0
27
27
82
82
35
20
3-5
25
22
47
47
72
25
0
5-6
0
47
47
82
82
35
0
6-7
13
47
60
82
95
35
0
7-9
0
60
60
95
95
35
4
3-8
8
22
30
74
82
52
26
5-8
9
47
56
72
81
25
0
8-9
0
56
56
95
95
39
0
9-10
5
56
61
95
100
39
0
10-12
0
61
61
100
100
39
1
8-11
6 62
81
87
25
0
11-12
0
62
62
100
100
38
0
12-13
3
62
65
100
103
38
0
13-17
0
65
65
103
103
38
13
11-14
16
62
78
87
103
25
0
14-17
0
78
78
103
103
25
0
17-18
6
78
84
103
109
25
0
18-19
0
84
84
109
109
35
0
11-16
24
62
86
56
80
6
6
11-15
7
62
69
73
80
11
0
15-16
0
69
69
80
80
11
0
16-19
29
69
98
80
109
11
11
11-19
3
62
65
106
109
44
19
19-20
16
84
100
109
125
17
0
20-21
8
100
108
125
133
25
0
21-23
0
108
108
133
133
25
12
20-22
20
100
120
113
133
13
0
22-23
0
120
120
133
133
13
0
22-24
0
120
120
120
120
0
0
23-25
10
120
130
133
143
13
0
25-26
0
130
130
143
143
13
13
19-22
1
84
85
132
133
48
48
24-26
23
120
143
120
143
0
0
26-28
11
143
154
143
154
0
0
25-28
4
130
134
150
154
20
20
19-27
16
84
100
132
148
48
0
19-28
17
84
101
137
154
53
53
20-28
8
100
108
146
154
46
46
27-28
6
100
106
148
154
48
48
2-28
63
10
73
91
154
81
81
28-29
4
154
158
154
158
0
0
. Построение сетевого графика в масштабе времени
Построение сетевого графика в масштабе времени
осуществляется по ранним срокам. При построении работ по ранним срокам, каждая
работа проецируется на временную шкалу отрезком равном сумме продолжительности
работы и ее частного резерва времени. При построении работ по поздним срокам,
каждая работа проецируется на временную шкалу отрезком равном сумме
продолжительности работ и части ее полного резерва времени, который остался
неиспользованным на предшествующих работах.
В данной курсовой работе построение сетевого
графика в масштабе времени осуществлялось по ранним срокам.
Построение начинают с работ критического пути,
которые проецируются на временную шкалу отрезками равными их продолжительности,
поскольку у этих работ как полный, так и частный резерв времени равен нулю.
Такие масштабные сетевые графики используются в случаях при составлении
однотипных и несложных объектах на предварительных стадиях планирования.
. Корректировка сетевого графика по трудовым
ресурсам
Цель корректировки сетевого графика по рабочей
силе - в пределах имеющихся резервов времени работ распределить равномерно
рабочую силу не изменяя количества рабочих и устраняя простои, а также сделать
количество рабочих минимальным в пределах имеющихся резервов времени.
Корректировка сетевого графика по трудовым
ресурсам осуществляется тремя способами:
1) изменение даты начала работы;
2) увеличение продолжительности работ с
одновременным уменьшением количества рабочих в рамках имеющихся резервов
времени;
) использование комбинации первого и
второго способов.
В данной курсовой работе использовались все три
способа корректировки.
) Работа 2-28
) Работа 16-27 изменили дату начала
работы
) Работа 22-27
)Работа 28-42 изменили дату начала
работы.
Коэффициент неравномерности
Библиографический список
1. СНиП 12-03-2001. Безопасность
труда в строительстве. Часть 1. Общие требования. - СПб.: ДЕАН, 2002. 96 с.
2. СНиП 2-01-2004. Организация
строительства/ Минстрой России. М.2005.
. СНиП 21-01-07*. Пожарная
безопасность зданий и сооружений/ Госстой России. М., 1999. 17 с.
. Организация строительного
производства: Учебник для вузов/Т.Н. Цай, П.Г. Грабовый, В.А. Большаков и др. -
М.: Изд-во АСВ, 1999. 432 с.
. Хамзин С.К., Карасев А.К.
Технология строительного производства. Курсовое и дипломное проектирование:
Учеб. Пособие для стрит. Спец. Вузов. М.: Высшая шк., 1989. 216 с.
. Алексеенко В.И.
Проектирование объектного строительного генерального плана: Метод. Указания/
Юж.-Рос. гос. техн. ун-т.- Новочеркасск: ЮРГТУ, 2003. - 40 с.
. Проектирование сетевого
графика строительства одноэтажного промышленного здания: Методические указания
к выполнению курсовой работы/ Юж.-Рос. гос. техн. ун-т. Новочеркасск: ЮРГТУ,
2003. - 20 с.
окон=4.8*456=2189
стен= Sобщ-
Sокон=6566-2189=4377
100 м2
100 м250,40
100 м220,16
100
м22,02
100 м220,16
100 м278,62
100м243,77
100м3104,25
100 м20,88
100
м2100,8
15,12ГЭСНр55-5141,26,72147,926,72260,412,4272,812,4Каменьщик
3р-2, 2р-1.
21,89ФЕРр2001-5646,112,1548,262,15168,15,7173,85,7Плотник
3р-1. 2р-1
50,4ГЭСНр57-211,090,1211,210,1268,20,7468,940,74Плотник
3р-1. 2р-1
50,4ГЭСН11-01-01540,432,8443,272,84248,517,526617,5Бетонщик
3р-1,2р-1
20,16ГЭСН08-02-00994,373,1997,563,192327,4239,47,4Каменьщик
4р-1, 2р-1.
21,89ФЕР10-01-030-0273,1-73,1-195,1-195,1-Плотник
4р-2
2,02ГЭСН11-01-02788,313,7792,083,7721,80,9322,730,93Облицовщ
4р-1, 3р-1
78,62ГЭСН11-01-024109,3927,89137,2827,891048,8267,41316,2167,4Облицовщ
5р-1, 3р-1
20,16ГЭСН11-01-03642,40,8543,250,85104,22,1106,32,1Облицовщ
5р-1, 3р-1
60,48ГЭСН15-02-01685,846,2992,136,29633,146,4679,546,4
60,48ГЭСН15-02-0164-4-29,5-29,5-Штукатур
4р-2,3р-2, 2р-1
60,48ГЭСН15-02-01614,5-14,5-106,9-106,9-
60,48ГЭСН15-02-0163,4-3,4-25,1-25,1-Штукатур
4р-1
60,48ГЭСН15-02-0169,9-9,9-73-73-Штукатур
4р-1
43,77ГЭСН15-02-02471,022,7873,82,78379,114,8393,914,8Плотник
3р-1
104,25ГЭСН15-04-0052,5-2,5-31,8-31,8-Маляр
3р-1
104,25ГЭСН15-04-00511,5-11,5-146,2-146,2-Маляр
3р-1
104,25ГЭСН15-04-0053,6-3,6-45,8-45,8-Маляр
3р-1
104,25ГЭСН15-04-0052,5-2,5-31,8-31,8-Маляр
3р-1
104,25ГЭСН15-04-0052,7-2,7-34,4-34,4-Маляр
3р-1
104,25ГЭСН15-04-00542,90,1743,070,17545,42,2547,62,2Маляр
5р-1
0,88ГЭСН15-01-018178,540,77179,310,7719,20,119,30,1Облицовщик
4р-1, 3р-1
100,8ТЕР15-01-053-688,49-88,49-1087,71087,7-Плотник
4р-2, 2р-2.
,
