Курсовая работа (т): Організація будівельного виробництва

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Після визначення вартості робіт кранів за кожним варіантом складаємо таблицю порівняння варіантів потокового виконання монтажних робіт при зведенні об’єкта.

У якості оцінки варіантів і вибору найкращого необхідно прийняти добуток від множення вартості використання прийнятих у варіанті монтажу кранів на загальну тривалість виконання робіт (тис.грн.*дні).

Таблиця 2.3 - Порівняння варіантів потокового виробництва

№ варіанта

Марка крана

Кіл-ть змін роботи, змін

Вартість роботи крана, грн.

Загальна вартість, тис. грн.

Загальна тривалість варіанта, дні

Оцінка варіанта в тис. грн.*дні

1

СМК-10

9

32,47

5.919

81

479.43


КС-4561

21

37,15





СМК-10

10

32,47





КС-6471

15

37,15





КС-6471

4

48,33





МКГ-40

38

43,30





КС-6471

44

48,33




2

СМК-10

9

32.47

6.134

80

490.72


КС-4561

31

37.15





КС-6471

15

48.33





КС-6471

4

48.33





МКГ-40

38

43.30





КС-6471

44

48.33




3

СМК-10

9

32.47

6.025

69

415.72


КС-4561

31

37.15





МКГ-40

50

43.3





КС-6471

29

48.33





КС-6471

21

48.33




4

МКГ-40

80

43.3

7.03

71

501.97

50

43.3





КС-6471

29

48.33




5

КС-4561

58

37.15

6.87

67

460.29


МКГ-40

33

43.3





КС-6471

22

48.33





КС-6471

29

48.33





КС-6471

17

48.33





За оптимальний прийнято 3-й варіант, оскільки його показник найменший. Схему проходки оптимального варіанту приймаємо за основну технологічну схему монтажу конструкції надземної частини будівель. Для цього технологічного рішення зобразимо на кресленні схему руху кранів і схему технології монтажу, а також побудуємо календарний графік і узагальнену сітьову модель технології зведення об’єкта для забезпечення зручного операційного управління процесом зведення надземної частини будівлі.

фундамент монтажний кран зона

3. Розроблення і моделювання технології зведення об’єкта

.1 Загальні умови моделювання з використанням узагальнених сітьових моделей

Доцільніше подавати технологію зведення об’єкта у вигляді узагальненої сітьової моделі, оскільки вона більш повно відбиває взаємодію складних виробничих процесів і значною мірою позбавлена недоліків класичних сітьових моделей.

Узагальнена сітьова модель складається із трьох основних елементів: роботи, залежності й обмеження.

Роботу зображують прямокутником (рис. 3.1), у лівій частині якого зображується номер роботи , її ранній та пізній початки , у правій - тривалість роботи  і її раннє та пізнє закінчення . У середині прямокутника записується найменування роботи.

Рисунок 3.1 - Зображення роботи узагальненої сітьової моделі

Залежність характеризується напрямком, часовим параметром , що може бути в межах , та зображується суцільною стрілкою. Залежності можуть бути чотирьох видів:

-    закінчення - початок:

роботу  можна розпочати не раніше ніж через  одиниць часу після закінчення роботи : ;

-    початок - початок:


роботу  можна розпочати не раніше ніж через  одиниць часу після початку роботи : ;

-    початок - закінчення:


роботу  необхідно закінчити не раніше ніж через  одиниць часу після початку роботи : ;

-    закінчення - закінчення:

-


роботу  необхідно закінчити не раніше ніж через  одиниць часу після закінчення роботи : ;

Резерви часу визначаються за формулами:

-    початковий резерв

;

-
кінцевий резерв


Якщо узагальнена сітьова модель не містить зворотних зв’язків, то її розрахунок подібний до розрахунку традиційних сітьових моделей.

.2 Моделювання зведення об’єкта у вигляді узагальненої сітьової моделі

Завданням даного курсового проекту є розроблення графічної моделі зведення об’єкта у вигляді узагальненої сітьової моделі. Складання такої моделі дозволить перекинути місток між технологією зведення об’єкта й організацією будівельного виробництва, обґрунтувати розрахунок часових параметрів кожної роботи й усього будівельного виробництва.

Рисунок 3.2 - Узагальнена сітьова модель зведення об’єкта

4. Проектування приоб’єктних зон монтажних кранів

При розміщенні будівельних машин варто установити небезпечні для людей зони, у межах яких постійно діють чи потенційно можуть діяти небезпечні виробничі фактори. До зон постійно діючих виробничих факторів, зв’язаних з роботою монтажних і вантажопідйомних машин, відносять місця, над якими відбувається переміщення вантажів вантажопідйомними кранами. Ця зона огороджується захисними огородженнями. Під захисними огородженнями розуміють пристрої, призначені для запобігання ненавмисного доступу людей в зону.

Виконання робіт у цих зонах вимагає спеціальних технічних заходів, що уможливлюють безпеку працюючих.

З метою створення умов безпечного введення робіт, діючі нормативи передбачають різні зони:

монтажну зону;

зону обслуговування крану;

зону переміщення вантажу;

зону розсіювання вантажу;

зону можливого падіння стріли;

небезпечну зону роботи крану;

небезпечну зону шляхів;

зону роботи підйомника.

Монтажною зоною називають простір, де можливе падіння вантажу при установці й закріпленні елементів. Ця зона є потенційно небезпечною. Вона дорівнює контуру будинку плюс сім метрів - при висоті будинку до 20 м і 10 м - при висоті до 100 м.

На будгенплані монтажну зону позначають пунктирною лінією, а на місцевості попереджувальними написами чи знаками. У цій зоні можна розміщувати тільки монтажні механізми, включаючи місця обмеження огородження відкранових колій. Складувати матеріали у цій зоні не можна.

Для проходження людей у будинок призначають визначені місця. Місця проходів до будинку через монтажну зону роблять під навісом.

Зони обслуговування крана чи робочі зони називають простір, що знаходиться у межі лінії описаної гаком крана.

Для стрілових кранів зону обслуговування визначають радіусом, що відповідає максимальному робочому вильоту стріли крана на окремих стоянках.

Зона переміщення вантажу крана - це простір, що знаходиться вмежах можливого приміщення вантажу, підвішеного на гаку крана. Визначається зоною обслуговування плюс половина довжини самої довгої конструкції.

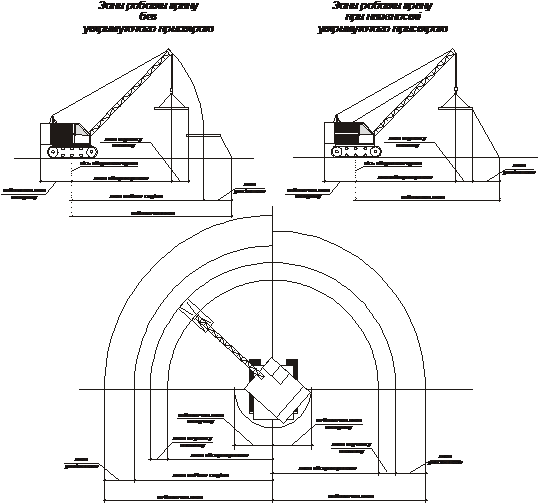

Рисунок 4.1 - Зони роботи крана з наявним утримуючим пристроєм та без нього

Висновок


Вихідними даними для проектування будгенплану є зазначена в завданні стадія виконання робіт ( монтаж елементів покриття ), архітектурно будівельні креслення і архітектурний генплан, а також методи виконання робіт, механізми, потреби в тимчасових приміщеннях і складських площах. При проектуванні будгенплану необхідно дотримуватись вимог з охорони праці, техніки безпеки. На будгенплані повинні бути відображеними:

-    межі будівельного майданчика і види його огородження;

-        діючі і тимчасові, підземні і надземні мережі і комунікації, постійні тимчасові проїзди і проходи;

         схеми руху засобів транспорту і механізмів;

         місця стоянок будівельних і вантажопідйомних машин, небезпечних зон;

         розміщення об’єкта, що споруджується, тимчасових будівель і споруд;

         майданчики для складування матеріалів, конструкцій і виробів;

         місця розміщення протипожежних гідрантів;

На одному аркуші креслень з будгенпланом повинні бути наведені:

-    умовні позначення;

-        експлікація будівель і споруд;

         ТЕП будгенплана.

Техніко-економічні показники зведення головного корпусу заводу на стадії ПВР

1. Об’єм будівництва будівлі ............................. 99,07 тис. м3

. Максимальна кількість робочих....................... 36 чол.

. Середня кількість робочих................................ 20,17 чол.

. Загальні витрати праці...................................... 1391,73 люд.- дн.

. Затрати праці на одиницю об‘єму будівлі........ 71,18люд.- дн / м3

. Тривалість будівництва..................................... 69 днів
