ЗАДАНИЕ
Город строительства - Хабаровск
Количество 5-этажных домов - 2 шт.
Количество 9-этажных домов - 2 шт.
Количество блок-секций в 5-этажном доме - 2 блок-секции
Количество блок-секций в 9-этажном доме - 2 блок-секции
Вид грунта - суглинок тяжелый
Снабжение водой, электроэнергией - от существующих сетей
Буква К:

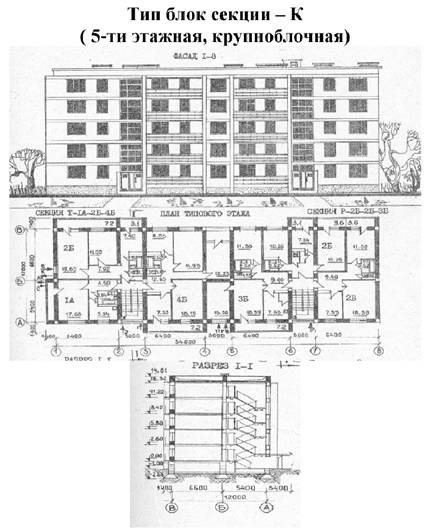

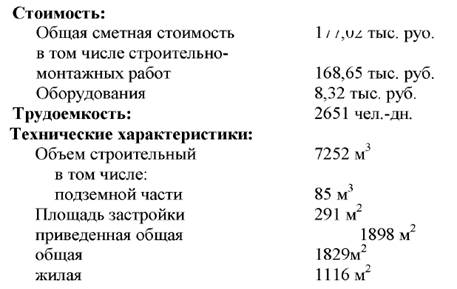

5 этажная крупноблочная блок-секция
Буква У, Ф:

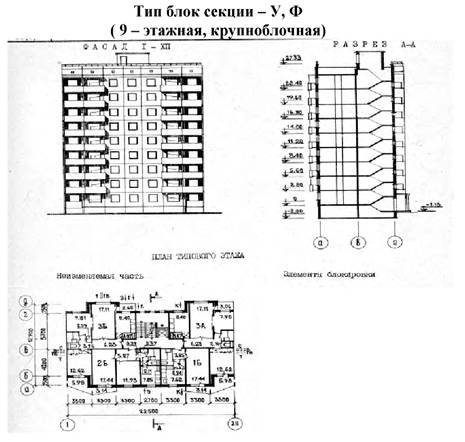

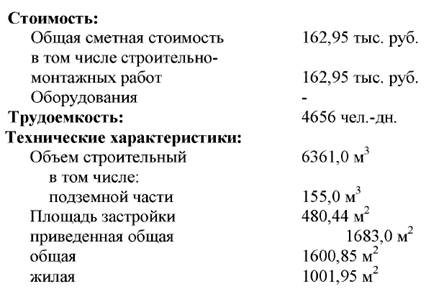

9 этажная крупноблочная блок-секция
РЕФЕРАТ
Особое место в комплексе задач планирования и управления строительством занимает календарное планирование. Календарный план - это такой проектно-технологический документ, который определяет последовательность, интенсивность и продолжительность производства работ, их взаимоувязку, а также потребность (с распределением во времени) в материальных, технических, трудовых, финансовых и других ресурсах, используемых в строительстве.
В основу составления рациональных календарных планов строительства закладывается нормализованная технология возведения зданий и сооружений. Она находит, как правило, отражение в технологических моделях строительства объектов.
Строительный генеральный план является вторым по значимости документом проекта организации строительства (ПОС). Он устанавливает: границы строительной площадки, расположение постоянных, строящихся и временных зданий и сооружений, действующих, вновь прокладываемых и временных подземных, надземных и воздушных сетей и инженерных коммуникаций, постоянных и временных дорог, места установки строительных и грузоподъемных машин с указанием путей их перемещения, источники и средства энерго- и водоснабжения строительной площадки, места складирования материалов и конструкций, площадки укрупнительной сборки и др.
При проектировании строительного генерального плана устанавливают состав и наиболее целесообразное расположение строительных машин, временных зданий и сооружений, и других элементов обустройства строительной площадки как с точки зрения удобства и безопасности их использования при выполнении строительно-монтажных работ, так и в отношении санитарно-гигиенических, противопожарных, экологических и экономических требований.
В данной курсовой работе разрабатываются
вышеуказанные элементы проекта организации строительства по возведению четырёх
жилых домов в г. Хабаровске, руководствуясь СНиП 3.01.01-04 «Организация
строительства».
СОДЕРЖАНИЕ
Введение
. Календарный план строительства
.1 Характеристика района и условий строительства
.2 Объемно-планировочные и конструктивные характеристики объектов строительства
.3 Расчет нормативной продолжительности строительства
.4 Определение объемов строительно-монтажных работ
.5 Титульные списки строительства
.6 Обоснование принятой продолжительности строительства объектов и их отдельных этапов
.7 Обоснование организационно-технологической схемы, определяющей последовательность возведения зданий, инженерных и транспортных коммуникаций
.7.1 Расчет строительного потока по возведению группы жилых зданий при условии непрерывного освоения фронта работ
.8 Определение срока застройки жилого комплекса
.9 Формирование календарного плана строительства
.10 Технико-экономические показатели календарного плана строительства
. Строительный генеральный план
.1 Привязка монтажных кранов
.2 Определение опасных зон
.3 Расчет и проектирование складов
.4 Расчет и проектирование временных зданий и сооружений
.5 Расчет потребности в ресурсах
.5.1 Расчет потребности в ресурсах по удельным показателям
.5.2 Расчет потребности в электроэнергии
.5.3 Расчет количества прожекторов
.5.4 Расчет потребности в воде
.6 Внутрипостроечные дороги на строительной площадке
.7 Охрана труда и техника безопасности
.8 Технико-экономические показатели строительного генерального плана
Список
использованных источников
ВВЕДЕНИЕ
Строительство - отрасль материального производства (отрасль экономики, сектор экономики), продукцией которой являются законченные и подготовленные к эксплуатации производственные предприятия, жилые дома, общественные здания и сооружения и др. объекты производственного и непроизводственного фонда. Строительство осуществляют общестроительные и монтажные организации, выполняющие строительные и монтажные работы.
Организация строительного производства - взаимосвязанная система подготовки к выполнению отдельных видов работ, установления и обеспечения общего порядка, очередности и сроков выполнения работ, снабжения всеми видами ресурсов для обеспечения эффективности и качества выполнения отдельных видов работ или строительства объекта.
Организация строительного производства обеспечивает достижение конечного результата - ввод в эксплуатацию каждого объекта с необходимым качеством и в установленный срок.
Планирование строительного производства -
функция управления, ориентированная на формирование плана деятельности
строительной организации в плановом периоде для обеспечения непрерывной,
равномерной и напряженной работы на строительных объектах.
1. КАЛЕНДАРНЫЙ ПЛАН
.1 Характеристика района и условий строительства
Участок строительства расположен в черте города
Хабаровск. С четырех сторон ограничен городскими проездами. Рельеф строительной
площадки спокойный. На всей территории строительства залегает растительный
грунт мощностью слоя до 15 см. Далее геологическое строение площадки
строительства представляют суглинки тяжелые. Грунтовых вод на площадке нет.
Природно-климатическая характеристика района строительства - таблица 1.
Таблица 1
Природно-климатическая характеристика района строительства
|
№ |
Наименование характеристики |
Характеристика |
Источник |
|
1 |
Место строительства |
Хабаровск |
Задание на КР |
|
2 |
Климатический район и подрайон строительства |
I, IВ |
СНиП 23-01-99* |
|
3 |
Расчетная зимняя температура наружного воздуха, средняя температура наиболее холодной пятидневки с обеспеченностью 0,92 |
-31 |
СНиП 23-01-99* |
|
4 |
Повторяемость ветра %/средняя скорость ветра м/с в январе по направлению румбов |
С - 2/3,3 СВ - 7/5,7 В - 6/4,2 ЮВ - 2/2,7 Ю - 2/3,5 ЮЗ - 74/5,9 З - 6/4,1 СЗ - 1/2,2 |
СНиП 2.02.01-82 прил. 4 |
|
5 |
Сейсмичность района |
6 баллов |
СНиП 2.01.01-82 карта 1 |
|
6 |
Средняя температура наружного воздуха по месяцам, °С |
Янв. -22,3 Фев. -17,2 Март -8,5 Апр. +3,1 Май +11,1 Июнь +17,4 Июль +21,1 Авг. +20,0 Сент. +13,9 Окт. +4,7 Нояб. -8,1 Дек. -18,5 |
СНиП 23-01-99* |
|
7 |
Продолжительность периода со среднесуточной температурой tn+8°С, °С |
205 |
СНиП 23-01-99* |
|
8 |
Температура периода со среднесуточной температурой tn+8°С, °С |
-10,1 |
СНиП 23-01-99* |
Источником водоснабжения для нужд строительства является городская магистральная сеть. Горячая вода поступает от бойлеров. Электроэнергией строительная площадка снабжается от временной трансформаторной подстанции, питание которой осуществляется от существующего подземного электрокабеля.
Способ производства работ - подрядный.
Генеральная подрядная организация определяется на тендерной основе. Обеспечение
строительства трудовыми ресурсами предусматривается за счет штатного расписания
подрядной строительно-монтажной организации.
.2 Объемно-планировочные и конструктивные
характеристики объектов строительства
Проектом предусматривается строительство четырех
жилых домов в городе Хабаровске. Перечень объектов строительства и их основные
объёмно-планировочные показатели представлены в таблице 2.
Таблица 2
Объемно-планировочные показатели зданий
|
Наименование объекта |
Количество |
Строительный объем, м3 |
Площадь 1 объекта, м2 |
Кол-во объектов |
||||
|
|
этаж |
секция |
1 объект |
Подземная часть |
Общая |
Жилая |
Застройки |
|
|
5-этажный жилой дом |
5 |
2 |
12722,00 |
310,00 |
3201,7 |
2003,9 |
960,88 |
2 |
|
9-этажный жилой дом |
9 |
2 |
14504,00 |
170,00 |
3658,00 |
2232,00 |
582,00 |
2 |
Таблица 3
Конструктивная характеристика зданий
|
Конструктивные элементы |
Объекты строительства |
|
|
|
Жилой 5-ти этажный дом |
Жилой 9-ти этажный дом |
|
Фундаменты |
Сборные ж/б |
Сборные ж/б |
|
Наружные стены |
Сборные ж/б блоки |
Сборные ж/б блоки |
|
Внутренние стены |
Сборные ж/б блоки |
Сборные ж/б блоки |
|
Перегородки |
Кирпичные перегородки |
Кирпичные перегородки |
|
Лестницы |
Сборные ж/б марши и площадки |
Сборные ж/б марши и площадки |
|
Перекрытия |
Сборные железобетонные плиты |
Сборные железобетонные плиты |
|
Кровля |
Рулонная |
Рулонная |
|
Полы |
В жилых комнатах, кухнях - линолеум, в санузлах - керамическая плитка |
В жилых комнатах, кухнях - линолеум, в санузлах -керамическая плитка |
|
Внутренняя отделка |
В жилых комнатах - оклейка обоями, в санузлах - глазурованная плитка, кухнях - масляная краска, частично глазурованная плитка |
В жилых комнатах - оклейка обоями, в санузлах - глазурованная плитка, кухнях - масляная краска, частично глазурованная плитка |
|
Наружная отделка |
Заводская отделка блоков наружных стен мраморной крошкой, втопленной в бетон, цокольных панелей - глазурованная плитка |
Заводская отделка блоков наружных стен мраморной крошкой, втопленной в бетон, цокольных панелей - глазурованная плитка |
|
Наименование и максимальная масса конструктивного элемента, т |
Панели перекрытия, 7,85 т. |
Панели перекрытия, 7,85 т. |
|
Высота этажа, м |
2,8 м. |
2,8 м. |
.3 Расчет нормативной продолжительности
строительства
-ти этажный крупноблочный дом
Согласно СНиП 1.04.03-85* для крупноблочных 9-этажный жилых домов общей площадью 3000 м2 нормативная продолжительность строительства составляет 6,5 месяцев, для 9-этажный жилых домов общей площадью 6000 м2 - 8 месяцев. Рассматриваемые объекты с площадью 3658,00 м2. Принимаем метод линейной интерполяции.
В данном случае продолжительность строительства 9-этажного здания площадью 3658,00 м2 составит:
мес.
При строительстве в условиях Хабаровского края к нормам продолжительности применяется коэффициент 1,2. Нормативная продолжительность строительства 9-ти этажного дома в г. Хабаровске составит:
мес.
Принимаю 8,2 месяцев.
-ти этажный крупноблочный дом
Согласно СНиП 1.04.03-85* для крупноблочных 5-этажный жилых домов общей площадью 2500 м2 нормативная продолжительность строительства составляет 6,5 месяцев, для 5-этажный жилых домов общей площадью 4000 м2 - 7 месяцев. Рассматриваемые объекты с площадью 3201,7 м2. Принимаем метод линейной интерполяции.
В данном случае продолжительность строительства 5-этажного здания площадью 3201,7 м2 составит:
мес.
При строительстве в условиях Хабаровского края к нормам продолжительности применяется коэффициент 1,2. Нормативная продолжительность строительства 9-ти этажного дома в г. Хабаровске составит:
мес.
Принимаю 8,1 месяцев.
Общий срок строительства при условии последовательного выполнения работ - 32,6 месяцев.
.4 Определение объемов
строительно-монтажных работ
Таблица 4
Ведомость объемов основных строительно-монтажных работ
|
Наименование работы |
Единица измерения |
Норма на измеритель в зависимости от типа здания |
Объем строительно-монтажных работ |
||||||
|
|
|
Тип здания №1 (5-ти этаж) |
Тип здания №2 (9-ти этаж) |
Всего |
В том числе по отдельным зданиям и группам зданий |
||||
|
|
|
|
|
|
Тип здания №1 |
Тип здания №2 |
|||
|
|
|
|
|
|
Зд-е |
Группа зданий |
Здание |
Группа зданий |
|
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
|
|
Подземная часть |
|||||||||
|
Земляные работы: Выемка грунта Обратная засыпка |
м3/100 м2 общей площади м3/100 м2 общей площади |
109 30 |
77 14 |
12613,02 2945,26 |
3489,85 960,51 |
6979,7 1921,02 |
2816,66 512,12 |
5633,32 1024,24 |
|
|
Монтаж сборных ж/б конструкций |
м3/100 м2 общей площади |
8,17 |
12,9 |
1466,92 |
261,58 |
523,16 |
471,88 |
943,76 |
|
|
Надземная часть |
|||||||||
|
Сборные ж/б конструкции |
м3/100м2общей площади |
72,7 |
88,01 |
11094,1 |
2327,64 |
4655,28 |
3219,41 |
6438,82 |
|
|
Перегородки |
м2/100м2 общей площади |
92,7 |
85,22 |
12170,66 |
2967,98 |
5935,96 |
3117,35 |
6234,7 |
|
|
Полы |
м2/100м2 общей площади |
101,5 |
101,5 |
13925,2 |
3249,73 |
6499,46 |
3712,87 |
7425,74 |
|
|
Столярные работы: Окна Двери |
-/- -/- |
18 25,2 |
14 32,3 |
2176,9 3976,7 |
576,31 806,83 |
1152,62 1613,66 |
512,12 1181,53 |
1024,24 2363,06 |
|
|
Штукатурные работы |
м2/100 м2 общей площади |
187 |
120,3 |
20775,5 |
5987,18 |
11974,3 |
4400,57 |
8801,14 |
|
|
Подготовка поверхности под отделку |
м2/100 м2 общей площади |
152 |
133,1 |
19470,76 |
4866,58 |
9733,16 |
4868,8 |
9737,6 |
|
|
Стекольные работы |
м2/100 м2 общей площади |
26,8 |
21 |
3252,48 |
858,06 |
1716,12 |
768,18 |
1536,36 |
|
|
Поверхность потолков |
м2/100 м2 общей площади |
105 |
114 |
15063,82 |
3361,79 |
6723,58 |
4170,12 |
8340,24 |
|
|
Устройство крыши |
м2/100 м2 площади застр. |
94,5 |
92,6 |
12825,84 |
3025,61 |
6051,22 |
3387,31 |
6774,62 |
|
