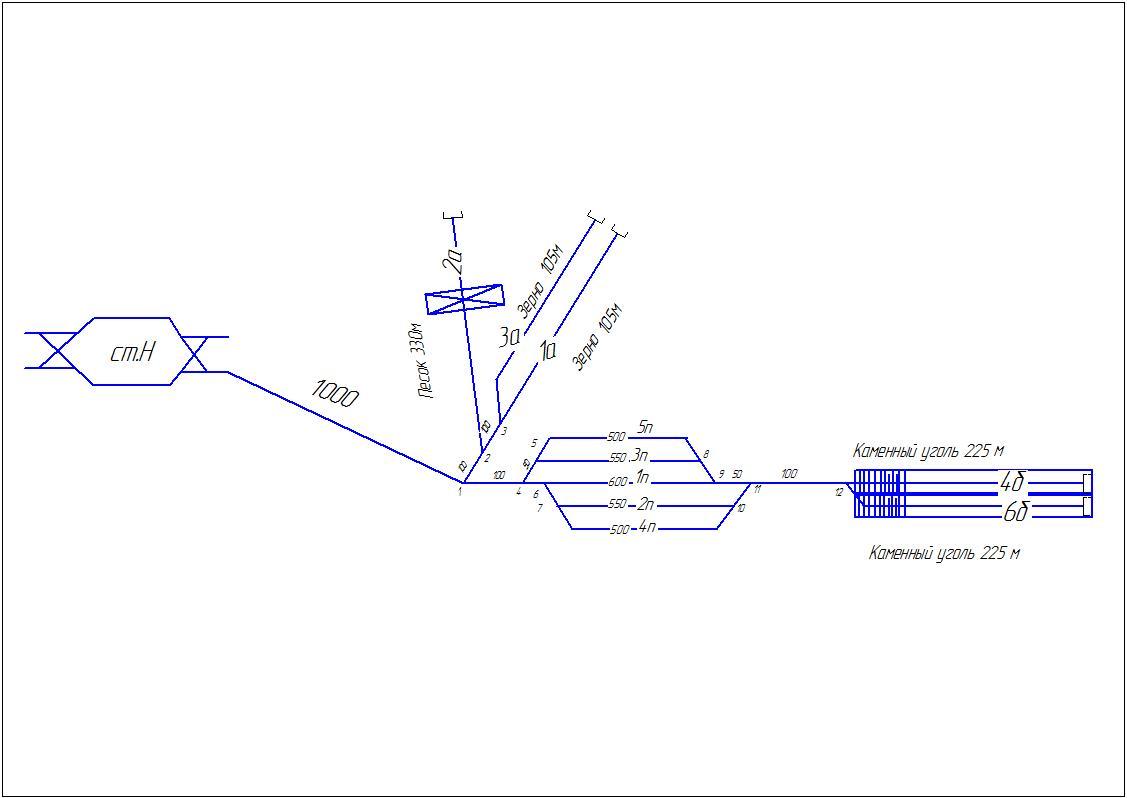

Рисунок 3.1 – Схема путевого развития пути необщего пользования

с размещенными складами

Таблица 3.1 – Характеристика грузовых пунктов на железнодорожном пути необщего пользования

Название предприятия

Род груза

Выбранный тип склада

Длина крытого склада или открытой площадки

Тип механизма для погрузки / выгрузки грузов

Кол-во механизмов

Длина фронта, ваг.

Место одновременной постановки вагонов

Технологическая норма времени на погрузку/выгрузку, ч.

вагона

группы

Строительный магазин

Песок

Открытая площадка

330

Стреловой кран с грейфером 4 м3

1

22

1

0,20 (12 мин)

4,4

К. уголь

Открытая площадка

225

225

Повышенный путь

1

1

15

15

1

1

0,35(21 мин)

5,42

Зерно насыпью

Крытый склад

105

105

Бункер диаметром > 20 м из зерновоза

1

1

7

7

1

1

0,15 (9 мин)

1,05

1,05

3.2 Составление технологических карт

Технологические карты составляются с использованием Сборника правил перевозки и тарифов №306 и схемы пути необщего пользования. Технологические карты приведены в таблицах 3.2 – 3.10.

Таблица 3.2 – Технологическая карта № 1 на следование локомотива с 30 вагонами со станции

Наименование операций

Полурейс

Расстояние, м

Кол-во вагонов

Время, мин

начало

конец

Получение распоряжения на ман.работу

0,37

Следование локомотива с вагонами

ст. Н

стр. 1

1000

30

8,11

Проход составителя

10

0,1

Перевод стрелки 1

0,18

Проход составителя

100

1

Перевод стрелки 4

0,18

Проход составителя

50

0,5

Перевод стрелки 5

0,18

Проход составителя на локомотив

160

1,6

Полурейс с 30 вагонами

стр. 1

3 путь

30*15+25=475

30

3,11

Проход составителя

30

0,30

Укладка 3 тормозных башмаков

0,87

Отпуск тормозов

2

Проход составителя

15

0,15

Отцепка локомотива

1,1

Доклад о выполненной работе

0,3

Итого

20,05

Таблица 3.3 - Технологическая карта № 2 на заезд локомотива в хвост состава

Наименование операций

Полурейс

Расстояние, м

Кол-во вагонов

Время, мин

начало

конец

Получение распоряжения на ман.работу

0,37

Проход составителя

30

0,28

Перевод стрелки 8

0,18

Проход составителя

50

0,5

Перевод стрелки 9

0,18

Полурейс

стр.8

стр.9

70

0,40

Перевод стрелки 9

0,18

Проход составителя на локомотив

10

0,1

Перевод стрелки 9

0,18

Полурейс

стр.9

1 путь

600

2,30

Проход составителя

10

0,1

Перевод стрелки 6

0,18

Проход составителя

50

0,5

Перевод стрелки 4

0,18

Полурейс

за стр.4

20

0,20

Перевод стрелки 4

0,18

Проход составителя

50

0,5

Перевод стрелки 5

0,18

Проход составителя на локомотив

60

0,60

Полурейс

стр.4

3 путь

180

0,80

Прицепка локомотива

1,1

Доклад о выполненной работе

0,3

Итого

9,63

Таблица 3.4 - Технологическая карта № 3 на подачу 30 вагонов на склад для выгрузки угля

Наименование операций

Полурейс

Расстояние, м

Кол-во вагонов

Время, мин

начало

конец

Получение распоряжения на ман.работу

0,37

Проход составителя к 1 вагону

420

4,20

Изъятие 3 башмаков с осаживанием

1,23

Зарядка ВМ и опробование тормозов

30

6,92

Проход составителя

10

0,10

Перевод стрелки 8

0,18

Проход составителя

50

0,5

Перевод стрелки 9

0,18

Проход составителя

100

1

Перевод стрелки 11

0,18

Проход составителя

100

1

Перевод стрелки 12

0,18

Полурейс

путь 3

Тупик 4б

500

30

3,11

Проход составителя

115

1,15

Укладка 3 тормозных башмаков

0,87

Закрытие 2 концевых кранов АТМ

0,28

Расцепление 15 вагонов

0,16

Зарядка ВМ и опроб. тормозов 15 ваг

15

4,96

Полурейс

Тупик 4б

за стр.12

250

15

0,85

Проход составителя

115

1,15

Перевод стрелки 12

0,18

Полурейс

стр. 12

Тупик 6б

250

15

1,65

Проход составителя

115

1,15

Укладка 3 тормозных башмаков

0,87

Отпуск тормозов

2,0

Отцепка локомотива

1,1

Возвращение на локомотив

23

0,23

Полурейс

Тупик 6б

стр.12

110

0,60

Доклад о выполненной работе

0,30

Итого

37,83

Таблица 3.5 - Технологическая карта № 1 на следование локомотива с 27 вагонами со станции

Наименование операций

Полурейс

Расстояние, м

Кол-во вагонов

Время, мин

начало

конец

Получение распоряжения на ман.работу

0,37

Следование локомотива с вагонами

ст. Н

стр. 1

1000

27

8,11

Проход составителя

10

0,1

Перевод стрелки 1

0,18

Проход составителя

100

1

Перевод стрелки 4

0,18

Проход составителя

50

0,5

Перевод стрелки 5

0,18

Возвращение на локомотив

160

1,6

Полурейс с 27 вагонами

стр. 1

3 путь

700

27

3,11

Проход составителя

33

0,33

Укладка 3 тормозных башмаков

0,87

Отпуск тормозов

2

Проход составителя

15

0,15

Отцепка локомотива

1,1

Доклад о выполненной работе

0,3

Итого

20,08

Источник: https://studfile.net/preview/13209483/
