где
![]()
-
коэффициент использования бетоносмесителя по времени, учитывающий необходимые
перерывы на мойку смесительного барабана ;
V - количество бетонной смеси, перевозимой автобетоносмесителем, м3 ;
![]()
-
продолжительность цикла автобетоносмесителя :
![]()
, мин.,
(22)
![]()
= 5 +
4,8 + 6 + 10 = 25,8
где
![]()
-
продолжительность загрузки автобетоносмесителя( 5 мин.) ;
![]()
, ![]()
- время
груженого(6 мин.) и порожнего(4,8 мин.) пробега автобетоносмесителя, ;
![]()
-
продолжительность разгрузки автобетоносмесителя(10 мин.) ;
Па
= ![]()
*0,9 =
29,3 м3/час
В проекте используется вибратор с гибким валом ИВ -117 А -2 шт. (1 в работе, 1 - резервный).
Nб = ![]()
=1,68
(принимаем 2 автобетоносмесителя на 1 автобенонасос)

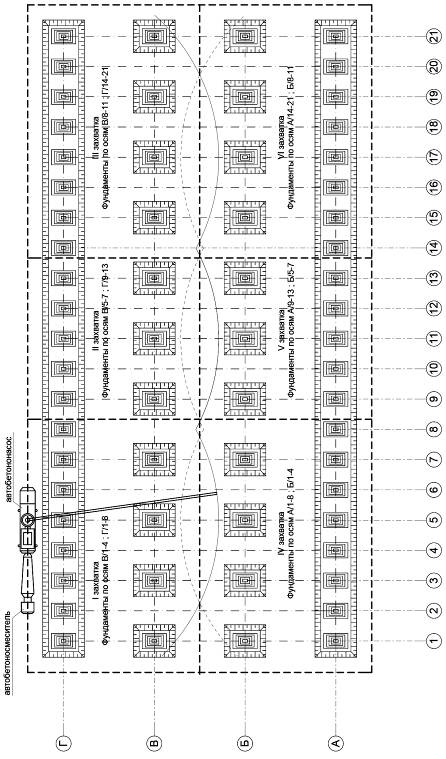

Рис. 6 - Общая схема бетонирования фундаментов
6.Требования
техники безопасности при производстве работ
Основные положения по безопасному выполнению строительных процессов составляются на основе СНиП 12-03-2001 и 12-03-2002 “Безопасность труда в строительстве”.
Особое внимание необходимо обращать на следующее:
- способы строповки элементов конструкций должны обеспечивать их подачу к месту установки в положении, близком к проектному;
- элементы монтируемых конструкций во время перемещения должны удерживаться от раскачивания и вращения гибкими оттяжками;
не допускается нахождение людей под монтируемыми элементами конструкций до установки их в проектное положение и закрепления;
при перемещении конструкций расстояние между ними и выступающими частями других конструкций должно быть по горизонтали не менее 1 м, по вертикали - 0,5 м;
монтаж и демонтаж опалубки может быть начат с разрешения технического руководителя строительства и должен производиться под непосредственным наблюдением специально назначенного лица технического персонала;
бункеры для бетонной смеси должны удовлетворять ГОСТ21807-76*;
перемещение загруженного или порожнего бункера разрешается только при закрытом затворе;
не допускается опирание вибраторов на арматуру;
Движение и расположение машин вблизи выемок, с неукрепленными откосами разрешается только за пределами призмы обрушения грунта. Расстояния от основания откоса выемки до ближайших опор машин должны быть не менее указанных в Приложении 2.
Необходимо обращать особое внимание на обеспечение условий, исключающих
возможность поражения рабочих электрическим током. С этой целью при
производстве электросварочных работ и вибрировании бетонной смеси применяемое
оборудование должно быть заземлено.
Таблица 3 - Технико-экономические показатели
|
Показатели |
Единица измерения |
Земляные работы |
Бетонные работы |
|
Объём работ |
М3 |
5918,94 |
769,41 |
|
Продолжительность работ |
Раб.дн. |
2,5 |
15 |
|
Трудоёмкость |
Чел.-дн. |
6,8 |
133,72 |
|
Трудоёмкость на ед. объёма |
Чел.-дн/М3 |
0,001 |
0,170 |
|
Затраты машинного времени основной машины |
Маш.-см. |
15,2 |
12 |
|
Затраты машинного времени на единицу объёма |
Маш.-дн./М3 |
0,002 |
0,015 |
|
Выборка на 1 чел.-день |
М3/чел.-дн. |
870,43 |
5,75 |
Список литературы
1. СНиП 3.03.01-87. Несущие и ограждающие конструкции/Госстрой СССР.- М.:АПП ЦИТП, 1991.
2. СНиП 12-03-2001. Безопасность труда в строительстве. Часть 1. Общие технические требования.
. СНиП 12-04-2002. Безопасность труда в строительстве. Часть 2. Строительное производство.
. Киргизов А. М.,Серов К.А., Хряпченкова И.Н. /Возведение фундаментов из монолитного железобетона. Указание к выполнению курсового проекта по дисциплине «Технология строительных процессов» - Н.Новгород, ННГАСУ, 2011.
. Серов К.А. /Возведение фундаментов из монолитного железобетона. Указания к выполнению курсового проекта по дисциплине «Технология строительных процессов»- Н.Новгород, ННГАСУ,1993
. Теличенко В.И. Технология строительных процессов Часть 1. Учебник.- М.: Высш. шк., 2005.- 392 с.
. Теличенко В.И. Технология строительных процессов Часть 2. Учебник.- М.: Высш. шк., 2005.- 392 с.
