Таблица 1.2 Расчет длительности выполнения работ
Код работы |
Т(i,j) |
W(i,j) |
t(i,j) |
1-2 |
64 |
4 |
2 |
1-3 |
120 |
3 |
5 |
2-3 |
32 |
2 |
2 |
2-4 |
192 |
6 |
4 |
2-5 |
80 |
2 |
5 |
3-4 |
96 |
4 |
3 |
3-6 |
80 |
2 |
5 |
4-5 |
64 |
2 |
4 |
4-6 |
128 |
4 |
4 |
4-7 |
320 |
5 |
8 |
5-7 |
64 |
4 |
2 |
6-7 |
96 |
6 |
2 |

2. Строим сетевой график
|
|
5 |
|
5 |
2 |
|
|
|
|
4 |
|
||
|
|
|
|
|
||
|
4 |
|
|
|
|
|
2 |
|
|
|
8 |
|
|
2 |
|
|
|
|
||
2 |
|
4 |
4 |
|
|
7 |
|
3 |
|
2 |
|||
5 |
|
|
|
|
||
|
|
5 |
|
|
|
|
1 |
3 |
|
|
|
6 |
|
|
|
|
|
|
Рассчитываем временные параметры событий и наносим их на график в каждый кружок, как показано на рис. 1.1. Рассчитываем ранние сроки свершения каждого события:
1) если событию j предшествует одно событие i, т.е.
tp(i) |
t(i,j) |
tp(j) |
, |
|
|
|
|||
|
j |
|
||
i |
|
|
||
|
|
|
|
|
то tp(j) рассчитываем по формуле: |
|
|||
|
tp(j) = tp(i) + t(i,j) |
(1.10) |
||
15

2) если событию j предшествует несколько событий i, т.е.
tp(i1) |
|
i1 |
t(i1,j) |
|
tp(i2) |
t(i2,j) |
tp(j) |
|
||
|
i2 |
j |
|
|
|
|
t(i3,j) |
|
tp(i3) |
|
|
|
ii33 |
|
то tp(j) рассчитываем по формуле:
t p |
( j ) max t p ( iк ) t( iк , j ) . |
(1.11) |
|
iк |
|
Расчет ранних сроков свершения событий ведется от первого события к последнему, т.е. слева направо. При этом tp1 = 0. Рассчитываем поздние сроки свершения каждого события.
Расчет ведется от последнего события к первому, т.е. справа налево. При этом для последнего события tp = tn.
1) если у события i одно последующее событие, т.е.
tn(i) |
t(i,j) |
tn(j) , |
|
||
i |
|
j |
то tn(i) рассчитывается по формуле:
tn(i) = tn(j) - t(i,j) |
(1.12) |
2) если у события i несколько последующих событий, т.е.
16
|
|
tn(j1) |
|
t(i,j1) |
j1 |
|
|
|
tn(i) |
t(i,j2) |
tn(j2) |
i |
|
|
|
j2 |
|
|
t(i,j3) |
|
|
|
|
|
|
tn(j3) |
|
|
j3 |
то расчет tn(i) ведется по формуле: |
|
|
tn |
( i ) min tn ( jк ) t( i , jк ) . |
(1.13) |
|
jк |
|
Резервы времени событий рассчитываем по формуле:
R(i) = tn(i) – tp(i). |
(1.14) |
Полученные результаты расчета заносим в соответствующие сектора на сетевом графике, после чего он примет вид:
|
|
|
|
|
|
|
|
|
5 |
|
|
122 14 |
|
2 |
|
|
|
|
|
1 |
|
|
|
|
|
|
4 |
5 |
|
|
|
|
|
|
2 |
3 |
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
4 |
|
|
|
|
|
|
|
|||
|
|
|
2 |
|
|
|
0 |
|
|
|
|
0 |
|||
|
|
|
|
|
|
|
|
|
8 |
|
|
||||
|
|
|
2 |
2 |
|
|
|
8 |
8 |
|
16 |
||||
|
|
|
|
|
|
|
|
|
|
16 |
|||||
|
0 |
|
|
|
|
|
|
3 |
|
4 |
4 |
|
|
2 |
7 |
|
|
5 |
|
|
0 |
|
|
|
|
|
2 |
|
|||
0 |
0 |
|
|
|
|
|
|
5 |
|
|
|
||||
|
|
5 |
5 |
|
|
|
12 |
14 |
|
||||||
|
|
|
|
|
|
|
|
||||||||
1 |
|
|
3 |
|
|
|
6 |
|
|||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
17
3. Строим график Ганта (линейную диаграмму)
|
|
|
|
|
|
|
|
|
|
t |
1 |
4 |
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
1 |
|
3 |
|
3 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2 |
2 |
3 |
|
R |
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
2 |
|
6 |
4 |
|
R |
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
2 |
|
2 |
5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
3 |
4 |
4 |
|
R |
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
3 |
|
2 |
6 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
4 |
2 |
5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
4 |
4 |
6 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
4 |
|
5 |
|
7 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
5 |
4 |
7 |
|
|
|
|
|
|
|
|
|
|
|
|
Работы |
|
|
|
|
|
6 |
6 |
7 |
|
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
4. Строим эпюру загрузки работников
Работники
20
18
16 |
|
|
13 |
|
|
|
14 |
|
|
|
|
|
|
|
|
|
15 |
|
|||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||||||
14 |
|
|
|
|
|
|
|
|
|
|
|
13 |
|
|
|
||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
12 |
|
|
|
|
|
11 |
|
|
|
|
|
|
|
|
|
11 |
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
||||||||||
10 |
|
|
|
|
|
|
|
|
|
|
|
8 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
8 |
|
|
7 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
6 |
|
|
|
|
|
|
||||
6 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
5 |
|||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
4 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
t |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
4 |
|
8 |
12 |
|
||||||||||||||||
18
4. Проводим расчет полного и свободного резервов времени работ на ЭВМ. Расчёт и построение сетевой модели в
ППП PRIMA в среде Excel представлен на рис. 1.6 – 1.20. Исходные данные вводятся, как это показано на рис. 1.6 и
1.7. Коды работ (1-2, 1-3 и т.д.) вводятся в два соседних столбца. В рассматриваемом примере коды работ занимают ячейки с адресами А2 : В13. Время выполнения работ введено в ячейки С2 : С13. Количество исполнителей – в ячейки D2 : D13.
Результаты расчёта представлены на рис. 1.8 – 1.10. Таблица временных параметров работ (рис. 1.8) включает ранние сроки начала работ, время выполнения работ, полные и свободные резервы работ, а также коэффициенты загруженности работ. Таблица временных параметров событий (рис. 1.9) включает ранние и поздние сроки свершения событий, а также резервы времени событий, длительность критического пути и события критического пути. Результаты оптимизации сетевого графика (рис. 1.10) показывают пары работ, для которых производится перераспределение трудовых ресурсов, приводящее к сокращению времени критического пути. На рис. 1.11 – 1.18 показана последовательность построения календарного плана выполнения работ - графика Ганта. На рис. 1.19 и 1.20 показано построение эпюры использования трудовых ресурсов.

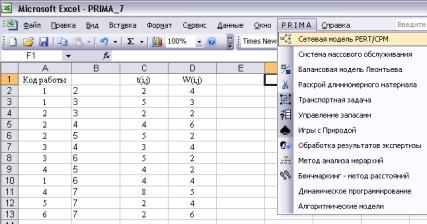

Рис. 1.6. Исходные данные для расчёта сетевого графика
19
