Рис. 1.7. Ввод исходных данных в программе
Сетевая модель в ППП PRIMA

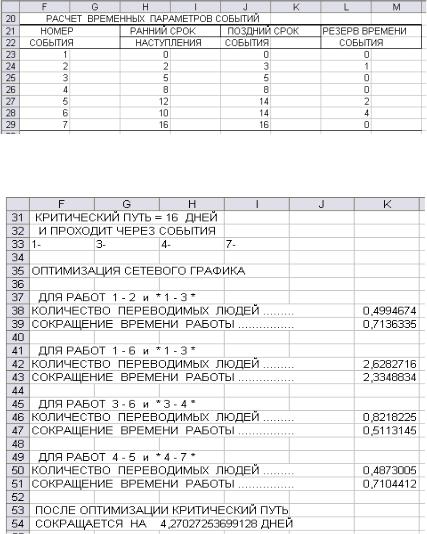

Рис. 1.8. Результаты расчёта временных параметров работ
20
Рис. 1.9. Результаты расчёта временных параметров событий и критического пути
Рис.1.10. Оптимизация сетевого графика

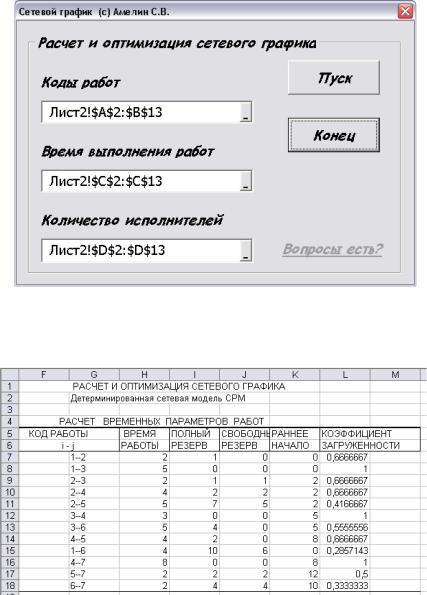

После оптимизации сетевого графика получен следующий результат: при переводе 1 человека на 49,9% времени с работы 1-2 на работу 1-3, работа критического пути сократит-
21
ся на 0,7дня и т.д. Общее сокращение критического пути -
4,27 дня.

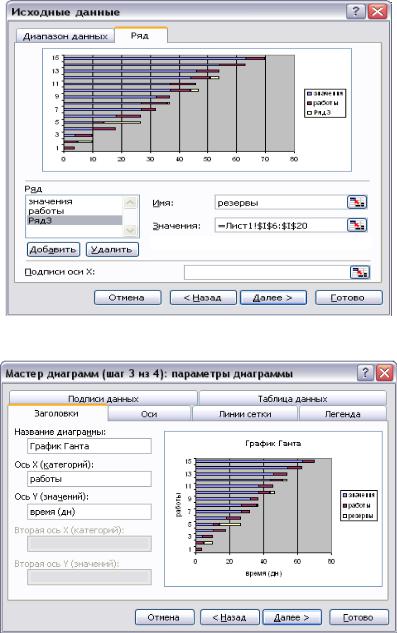

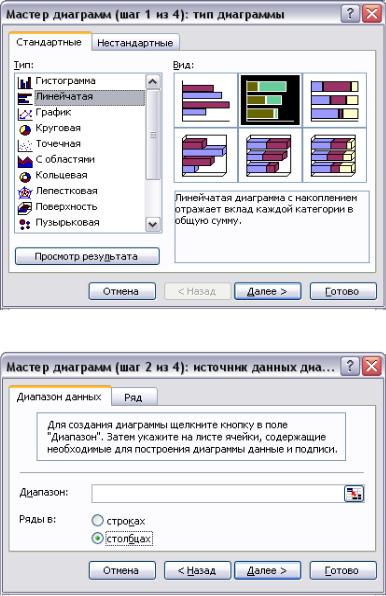

Рис. 1.11. Построение графика Ганта (шаг 1)
Рис. 1.12. Построение графика Ганта (шаг 2)
22
Рис. 1.13. Построение графика Ганта (ввод обозначений)
Рис. 1.14. Построение графика Ганта (шаг 3)
23

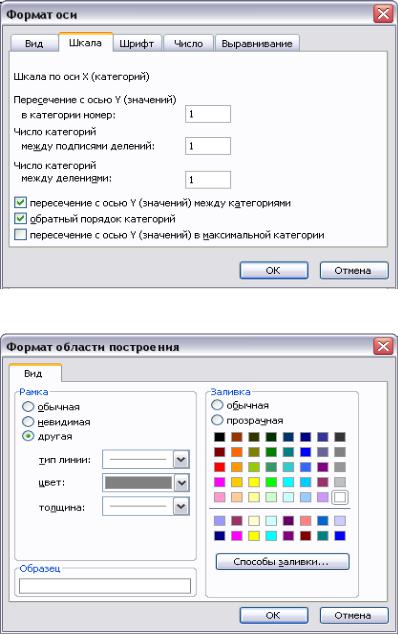

Рис. 1.15. Построение графика Ганта (коррекция шкалы)
Рис. 1.16. Построение графика Ганта (выбор цвета фона)
24
